Capex-/Lifecycle‑Planung (Mehrjahresplan) aufsetzen
Facility Management: Methoden » Technisches FM » Objekte, Projekte und Lebenszyklusmanagement » Capex-/Lifecycle‑Planung (Mehrjahresplan) aufsetzen
CAPEX- und Lifecycle-Planung als Mehrjahresplan
Die Methode „CAPEX-/Lifecycle-Planung (Mehrjahresplan)“ etabliert einen rollierenden, daten- und risikobasierten Investitionsfahrplan für Gebäude, Anlagen und Infrastruktur über mehrere Jahre, um Erneuerung, Austausch, Modernisierung und regulatorische Maßnahmen planbar zu machen, Entscheidungsqualität (inkl. Lebenszykluskosten) zu erhöhen und die Facility-Management-Leistung konsequent an den Zielen der Bedarfsträgerorganisation auszurichten.
Mehrjährige Investitions- und Lebenszyklusplanung
- Einführung in die Methode
- Ziel der Methode
- Anwendungsbereich
- Ausgangssituation
- Voraussetzungen
- Daten
- Organisatorische Rollen
- Vorgehensstruktur
- Erwartete Ergebnisse
- Vorteile der Methode
- Grenzen der Methode
- Typische Einsatzbereiche
- Verweise
- Tools

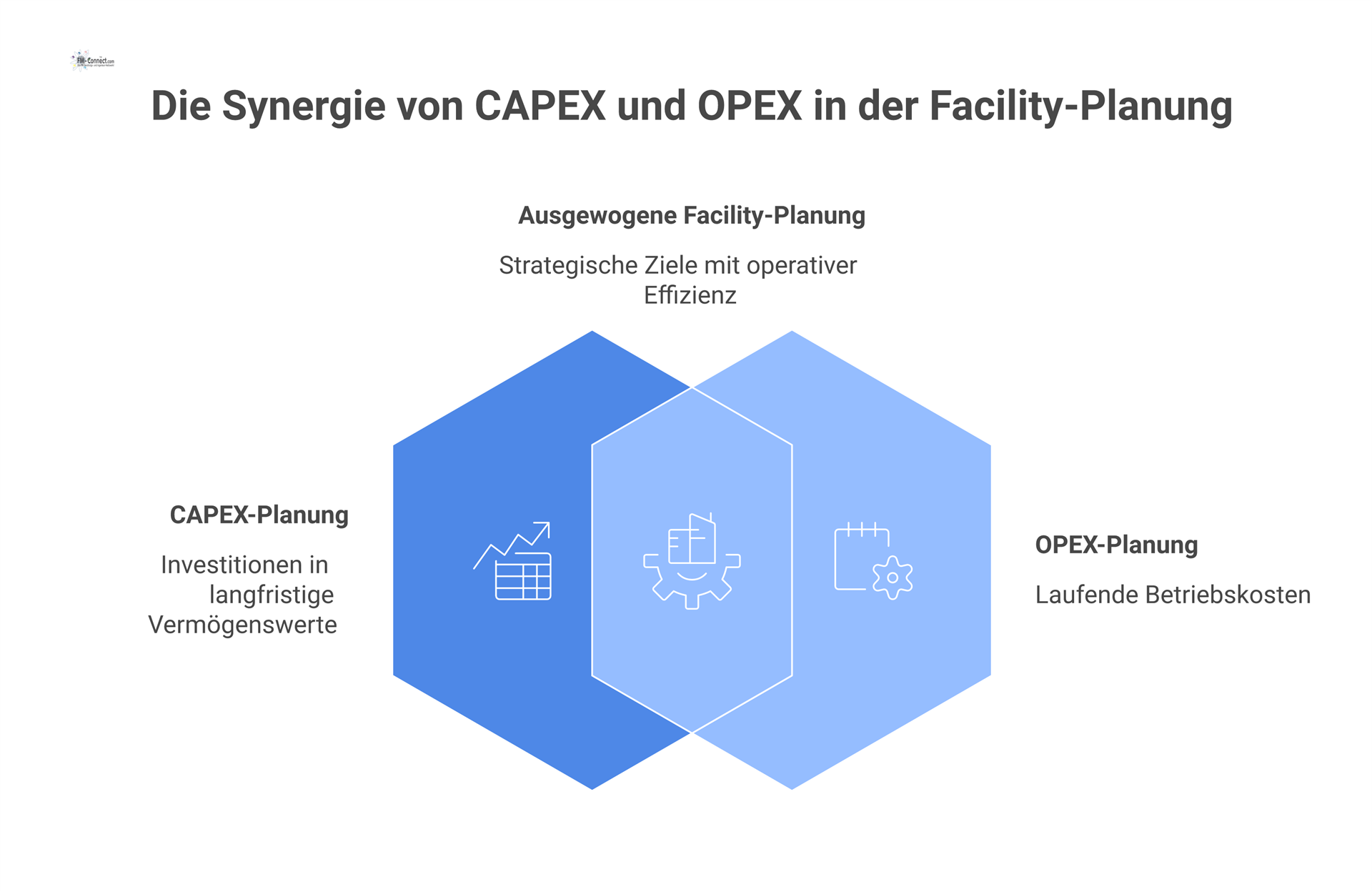

Einführung in die Methode
CAPEX-/Lifecycle-Planung im Facility Management bedeutet, Investitionsmaßnahmen nicht als Sammlung einzelner Projektideen zu behandeln, sondern als systematisch hergeleitete, mehrjährige Portfolioplanung über den gesamten Nutzungs- und Erneuerungszyklus von Gebäuden, technischen Anlagen und infrastrukturellen Assets. Der Mehrjahresplan bildet dabei die Brücke zwischen strategischen Zielen (z. B. Versorgungssicherheit, Nutzeranforderungen, Compliance, Nachhaltigkeit) und operativer Umsetzung (Instandhaltung, Projekte, Outsourcing, Budgetsteuerung). In der Logik moderner Asset- und FM-Systeme geht es weniger um „Listen pflegen“, sondern um nachvollziehbare Entscheidungen entlang des Lebenszyklus, sodass der Wertbeitrag der Assets und Services planbar realisiert wird.
In der Praxis wird „Lifecycle-Planung“ oft mit „Instandhaltungsplanung“ verwechselt: Instandhaltung fokussiert die Erhaltung/Wiederherstellung der Funktion, während Lifecycle-Planung zusätzlich die zeitliche und wirtschaftliche Optimierung von Erneuerung, Modernisierung, Ersatz und ggf. Stilllegung betrachtet. Europäische Asset-/Maintenance-Normen betonen explizit die Einbettung der Instandhaltung in das übergeordnete Physical-Asset-Management über den gesamten Lebenszyklus und die Kopplung an den strategischen Plan der Organisation.
Finanziell ist der Kern der Methode die saubere Trennung und gleichzeitige Verzahnung von OPEX- und CAPEX-Wirkungen: Eine CAPEX-Entscheidung (z. B. Ersatz eines Kessels, Nachrüstung im Brandschutz, Dachsanierung) verändert häufig Betriebskosten, Ausfallrisiken und Folgekosten. Deshalb werden Lebenszykluskostenansätze genutzt, die Kosten über Anschaffung, Betrieb, Instandhaltung und Entsorgung berücksichtigen und Alternativen vergleichbar machen.
In Deutschland profitieren Mehrjahrespläne zusätzlich von normierten Kostenstrukturen: Für Bau-/Projekt-kosten ist die Kostengliederung nach DIN 276 verbreitet, während Nutzer-/Betriebskosten der Gebäude in DIN 18960 systematisch klassifiziert werden. Diese Strukturierung erleichtert Transparenz, Benchmarking und die saubere Ableitung von Investitions- und Budgetlogiken.
Ziel der Methode
Ziel ist erstens die strategische Ausrichtung der Investitionen: Der Mehrjahresplan stellt sicher, dass Investitionsentscheidungen (wann, wo, wie viel, warum) auf die Ziele, Anforderungen und Restriktionen der Bedarfsträgerorganisation einzahlen – und nicht primär auf spontane Einzelbedarfe. In der strategischen FM-Praxis wird dafür eine enge Kopplung zwischen Business-Strategie, Real-Estate/Facility-Strategie und Finanzplanung gefordert, damit „Ort/Fläche/Technik/Services“ die Leistungserbringung des Kerngeschäfts aktiv unterstützen.
Zweitens zielt die Methode auf Risikosteuerung und Resilienz: Durch Zustandserfassung, Kritikalität und Compliance-Anforderungen werden Ausfall-, Sicherheits- und Regelrisiken in eine priorisierte Projektpipeline übersetzt. Der Plan wird damit zum Governance-Instrument, das sichtbar macht, welche Risiken durch Budgetentscheidungen akzeptiert, reduziert oder transferiert werden.
Drittens verbessert der Mehrjahresplan die finanzielle Prognosefähigkeit: Mehrjährige Investitionspläne gelten als „prudent“, wenn sie Bedarfe aus einer strategischen Grundlage identifizieren und priorisieren, Projektumfang und -kosten definieren, Finanzierungsquellen darstellen sowie Folgekosten (auch künftige O&M-Kosten) berücksichtigen. Planhorizonte von fünf bis 25 Jahren (oder länger) sind in Multi-Year-Capital-Planning-Leitlinien ausdrücklich vorgesehen, was sich gut auf FM-Portfolios übertragen lässt.
Die Methode ist geeignet für Single-Site-Objekte (z. B. Headquarters, Produktionsstandort, Krankenhaus) ebenso wie für Portfolios (Campus, Filialnetz, öffentliche Liegenschaften, gemischt genutzte Areale). Sie umfasst typischerweise Gebäudestrukturen, technische Gebäudeausrüstung, sicherheitsrelevante Systeme, Außenanlagen/Infrastruktur und – abhängig von der Organisation – auch kritische Betriebsmittel (z. B. Medizintechnik, Labor-/Prozessanlagen).
Inhaltlich reicht der Anwendungsbereich von Erneuerung und Ersatzinvestitionen (bekannte zyklische Austauschbedarfe, End-of-Life-Komponenten) bis zu Modernisierung, Compliance- und ESG-Maßnahmen (z. B. Brandschutz, Barrierefreiheit, Energieeffizienzprogramme). In healthcare-orientierten Definitionen wird „Capital Renewal“ ausdrücklich als systematischer Prozess beschrieben, um zyklische Reparatur- und Ersatzanforderungen zu planen und zu budgetieren, die typischerweise nicht im jährlichen Operating Budget abgedeckt sind.
Methodisch ist die Lifecycle-Planung besonders wirksam, wenn Zustandsdaten über strukturierte Assessments (z. B. FCA/PCA) erhoben und mit einem Asset- bzw. Maintenance-Management-System verknüpft werden, sodass aus „Befunden“ belastbare Budgets, Szenarien und Zeitpläne entstehen.
Anwendungsbereich
Die Methode ist geeignet für Single-Site-Objekte (z. B. Headquarters, Produktionsstandort, Krankenhaus) ebenso wie für Portfolios (Campus, Filialnetz, öffentliche Liegenschaften, gemischt genutzte Areale). Sie umfasst typischerweise Gebäudestrukturen, technische Gebäudeausrüstung, sicherheitsrelevante Systeme, Außenanlagen/Infrastruktur und – abhängig von der Organisation – auch kritische Betriebsmittel (z. B. Medizintechnik, Labor-/Prozessanlagen).
Inhaltlich reicht der Anwendungsbereich von Erneuerung und Ersatzinvestitionen (bekannte zyklische Austauschbedarfe, End-of-Life-Komponenten) bis zu Modernisierung, Compliance- und ESG-Maßnahmen (z. B. Brandschutz, Barrierefreiheit, Energieeffizienzprogramme). In healthcare-orientierten Definitionen wird „Capital Renewal“ ausdrücklich als systematischer Prozess beschrieben, um zyklische Reparatur- und Ersatzanforderungen zu planen und zu budgetieren, die typischerweise nicht im jährlichen Operating Budget abgedeckt sind.
Methodisch ist die Lifecycle-Planung besonders wirksam, wenn Zustandsdaten über strukturierte Assessments (z. B. FCA/PCA) erhoben und mit einem Asset- bzw. Maintenance-Management-System verknüpft werden, sodass aus „Befunden“ belastbare Budgets, Szenarien und Zeitpläne entstehen.
Voraussetzungen
Damit ein Mehrjahresplan nicht nur „ein Dokument“, sondern ein steuerungsfähiger Prozess wird, braucht es vorab klar definierte Rahmenbedingungen: Governance, strategische Leitplanken, Datenverantwortung und die Einbindung der Finanzplanung. Managementsystem-Standards und strategische FM-Leitlinien betonen wiederkehrend die Bedeutung von Rollenklärung, Ressourcenbereitstellung und der Kopplung zwischen Strategie, Planung, Leistungserbringung und Review-Zyklus.
Mandat & Sponsorship: schriftliches Mandat (z. B. COO/CFO/Asset Owner) mit Zielbild, Planhorizont und Entscheidungsrechten.
Abgestimmte FM-/Asset-Strategie: definierte Zielgrößen (z. B. Zielzustand, Risikotoleranz, Service Levels) als Bewertungsmaßstab.
Klare Abgrenzung CAPEX vs. OPEX: organisationsspezifische Regeln, wie Maßnahmen klassifiziert werden (inkl. Grenzfälle).
Asset-Register als „Single Source of Truth“: eindeutige Asset-IDs, Hierarchien, Standort-/Objektstruktur, Verantwortlichkeiten.
Standardisierte Kostenstruktur: Kostenarten/-gruppen und Reporting-Struktur (z. B. nach DIN 276/DIN 18960 bzw. organisationsinternen Kontenplänen).
Zustands- und Risiko-Methodik: definierte Bewertungslogik (Condition Scoring, Kritikalität, Compliance-Risiko) und ein Risikoprozess.
Daten-Governance & Qualitätskriterien: Verantwortliche für Stammdaten, Aktualisierungszyklen, Prüfregeln, Audit Trail.
Tool-Landschaft & Integration: CMMS/CAFM/IWMS, ERP/Finance, DMS/BIM – inkl. Schnittstellenverantwortung.
Kapazitäten für Planung & Umsetzung: Engineering/Projektmanagement, Vergabe/Procurement, interne Ressourcen oder Rahmenverträge.
Benötigte Daten
Die Datenanforderungen leiten sich aus dem Grundprinzip ab: Der Mehrjahresplan soll Maßnahmen nicht nur fachlich begründen, sondern zeitlich, finanziell und risikoseitig belastbar machen. Dafür werden Zustands-, Leistungs- und Kostendaten zusammengeführt – idealerweise so, dass LCC/NPV-Vergleiche möglich sind und Folgekosten transparent werden.
Portfolio-/Objektstruktur: Standorte, Gebäude, Nutzungsarten, kritische Funktionen, Flächen-/Kapazitätskennzahlen.
Asset-Inventar (Asset Register): technische Stammdaten, Baujahr/Installationsjahr, Hersteller/Typ, Seriennummern, Garantien, Restlebensdauerannahmen.
Zustandsdaten aus Assessments: Ergebnisse aus FCA/PCA inkl. Mängellisten, Severity, Dringlichkeit, Fotodokumentation, Sicherheits-/Compliance-Flags.
Deferred-Maintenance-/Backlog-Daten: quantifizierte Rückstände und identifizierte Defizite (nach einheitlicher Definition).
Replacement/Recovery Values: Current Replacement Value (CRV) je Objekt/Assetgruppe; alternativ funktionale Ersatzwerte.
FCI/Condition-Indizes: FCI bzw. Condition Index je Gebäude/Anlagengruppe, sofern genutzt, inkl. Rechenlogik.
Kosten- und Mengengerüste: Einheitspreise, Kostengruppen (z. B. DIN 276), interne Kostentreiber, Marktdaten, Rahmenvertragskonditionen.
Betriebskosten- und Nutzungsdaten: Energie/Wasser, Wartungs- und Servicekosten, Nutzer-/Belegungsprofile (für OPEX-Wirkungen).
Work-Order- und Wartungshistorie: Häufigkeit von Störungen, MTTR/Verfügbarkeit, präventiv vs. reaktiv, Kosten je Asset/System.
Compliance- und Betreiberpflichten: Prüfungen/Fristen, gesetzliche Anforderungen, Audit-Feststellungen, Gefährdungsbeurteilungen.
Risikodaten: Kritikalität, Failure Consequence, Safety/Business Impact, Risikotoleranz/Risk Appetite.
Szenario- und Finanzparameter: Preissteigerungen, Diskontierung/Barwertannahmen, Budgetkorridore.
Projekt-Pipeline und Restriktionen: Planungs-/Genehmigungszeiten, Betriebsfenster, Lieferzeiten, Abhängigkeiten zwischen Gewerken/Assets.

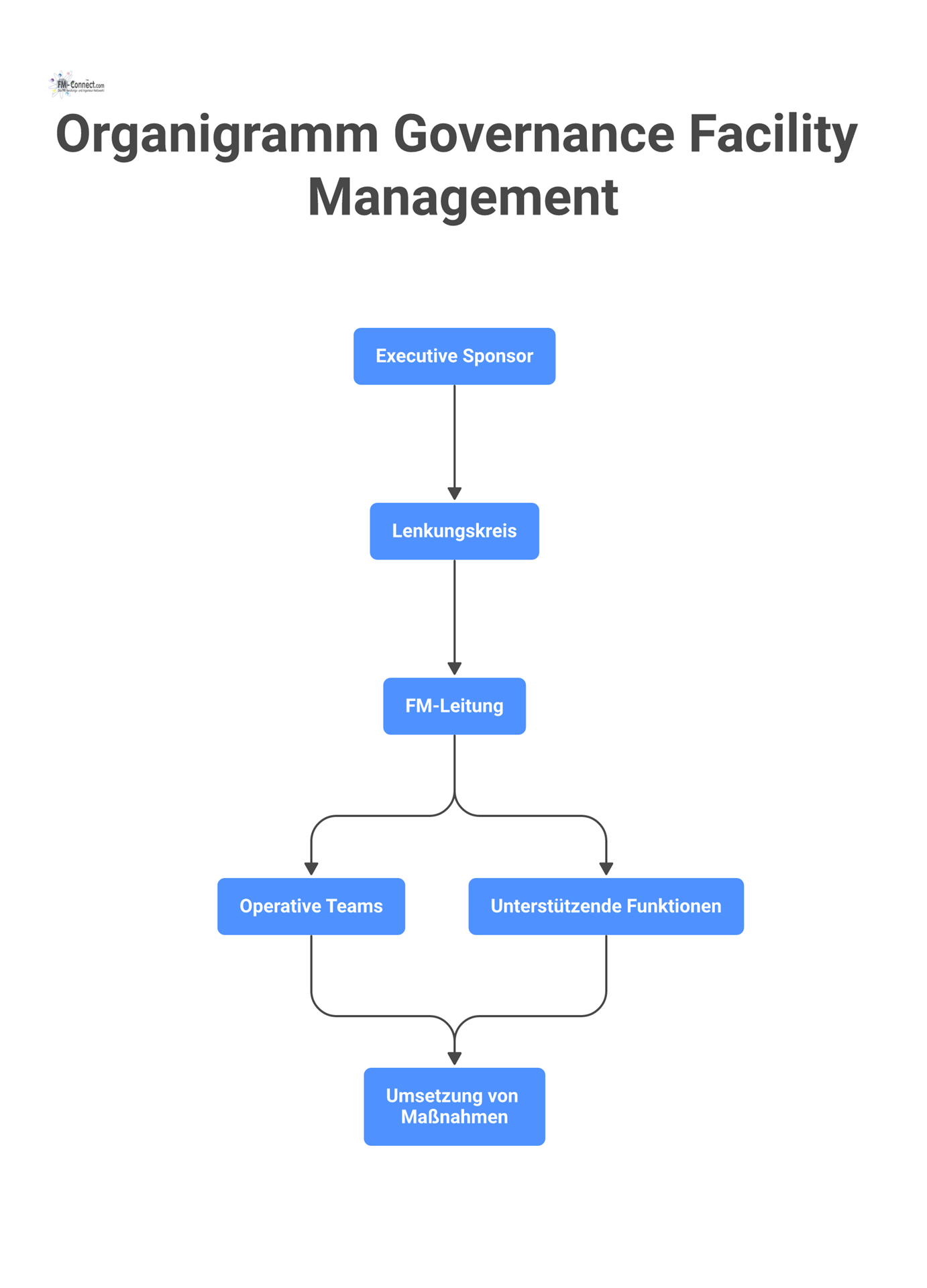

Organisatorische Rollen
Ein Mehrjahresplan ist nur so belastbar wie seine Governance: Es braucht eine klare Rollen- und Entscheidungsarchitektur, damit Zustandsdaten in priorisierte, finanzierbare Maßnahmen übersetzt werden und die Umsetzung nachverfolgt wird. Strategische FM-Leitlinien betonen zudem, dass FM wirksam wird, wenn die Funktion in die Strategie- und Budgetdialoge eingebunden ist und über passende Reporting- und Steuerungsmechanismen verfügt.
Executive Sponsor (z. B. COO/CFO/Asset Owner): genehmigt Zielbild, Planhorizont, Budgetkorridor und Risikoposition; löst Zielkonflikte zwischen Bereichen.
Steering Committee / Lenkungskreis: trifft prioritäts- und szenariobasierte Entscheidungen; stellt Alignment mit Business-/Portfoliozielen sicher.
FM-Leitung / Head of Facilities: Gesamtverantwortung für Methodik, „Single Plan“, Stakeholder-Management und Performance-Review.
Asset Manager / Technischer Portfoliomanager: entwickelt Asset-Strategien (Repair/Refurbish/Replace), Standardmaßnahmen, Restlebensdauer- und Erneuerungslogik.
Maintenance Manager / Technische Betriebsführung: liefert Instandhaltungs-/Störungsdaten, definiert Wartungsstrategien, bestätigt Umsetzbarkeit (Betriebsfenster).
Engineering/Projektmanagement: plant Scope/Costs/Schedule, steuert Planungs- und Umsetzungsprojekte, dokumentiert Abnahme und Übergaben.
Finance/Controlling: stellt Budgetlogik, CAPEX-Policy, Business-Case-Standards, Barwert-/Diskontierungsannahmen und Reporting sicher.
Procurement/Vergabe: Rahmenverträge, Ausschreibungen, Kapazitäts- und Preisrisiken, Lieferketten-/Lead-Time-Management.
HSE/Compliance/Betreiberverantwortung: bewertet Rechts-/Sicherheitsrisiken, definiert Muss-Maßnahmen und Auditkriterien.
Sustainability/Energy/ESG: integriert Energie- und Nachhaltigkeitsprogramme in die Investitionslogik (Synergien, Förderfähigkeit, Zielpfade).
IT/CAFM-Betrieb & Data Owner: Datenmodelle, Integrationen, Berechtigungen, Datenqualität, Reporting-/Dashboard-Setup.
Externe Gutachter/Planer (optional): FCA/PCA, Kostenschätzung, Fachplanung; wichtig ist eine klare Scope- und Qualitätsdefinition.
Vorgehensstruktur
Die Vorgehensstruktur folgt einem Prinzip: Zuerst die Entscheidungslogik definieren (Zielbild, Risiko, CAPEX-Regeln), dann Daten standardisieren (Asset Register, Zustände), anschließend Maßnahmen und Kosten modellieren und zuletzt Priorisierung/Szenarien im Governance-Prozess entscheiden – mit einem fest definierten Update-Zyklus, damit der Plan ein „lebendes“ Steuerungsinstrument bleibt.
Mandat klären und Planrahmen festlegen: Definieren Sie Planhorizont (z. B. 5–25 Jahre), Governance, CAPEX-Definition, Berichtslinien, Zielkennzahlen (z. B. Zielzustand/FCI-Korridor) und Entscheidungskriterien. Legen Sie zudem fest, welche Assetklassen im Scope sind (Gebäude, TGA, Infrastruktur, Spezialanlagen) und wie „Muss“-Themen (Compliance/Safety) behandelt werden.
Portfolio strukturieren und Taxonomien harmonisieren: Bauen Sie eine einheitliche Objekt-/Asset-Hierarchie (Standort → Gebäude → System → Komponente) sowie Kosten- und Leistungstaxonomien auf. Nutzen Sie konsistente Kostenstrukturen (z. B. DIN 276 für Baukosten, DIN 18960 für Nutzer-/Betriebskosten), um CAPEX/OPEX-Wirkungen sauber berichten zu können.
Datenbasis etablieren und Qualität sichern: Konsolidieren Sie Asset-Register, Pläne/As-builts, Wartungshistorie, Verbrauchsdaten, Prüftermine und Verträge. Definieren Sie Daten-Governance (Data Owner, Aktualisierung, Plausibilisierung) und schließen Sie Lücken, bevor Sie Szenarien rechnen – sonst entstehen Scheingenauigkeiten.
Zustandsbewertung durchführen und Backlog quantifizieren: Führen Sie FCA/PCA-orientierte Erhebungen durch (intern/extern), priorisieren Sie Mängel nach Dringlichkeit/Sicherheit/Compliance und quantifizieren Sie den Investitionsbedarf. Nutzen Sie Kennzahlen wie FCI (DM/CRV) als Kommunikations- und Vergleichshilfe, jedoch ergänzt um fachliche Systemanalysen (z. B. TGA-Kritikalität, Redundanzen).
Lifecycle- und Erneuerungsstrategien definieren: Legen Sie pro Assetklasse Standardstrategien fest (Repair, Refurbish, Replace, Upgrade, Decommission) und bestimmen Sie Trigger (EoL, Ausfallrate, Sicherheitsanforderung, Obsoleszenz, Energie-/ESG-Ziele). Verankern Sie die Instandhaltung als Bestandteil des Physical-Asset-Managements, damit CAPEX-Entscheidungen nicht isoliert von Maintenance-Strategien getroffen werden.
Kosten modellieren und Alternativen wirtschaftlich vergleichen: Entwickeln Sie Kostenschätzungen je Maßnahme (Capex inkl. Planung, Nebenkosten, Risiken) und quantifizieren Sie OPEX-Folgen (Energie, Wartung, Ausfälle). Wo Alternativen existieren, nutzen Sie Life-Cycle-Costing und Barwertmethodik (Diskontierung) zur Vergleichbarkeit, wie sie in LCC-Leitlinien beschrieben ist.
Priorisierungsmodell aufsetzen (risiko- und wertbasiert): Etablieren Sie ein transparentes Scoring (z. B. Safety/Compliance, Kritikalität fürs Kerngeschäft, Ausfall-/Folgekosten, Nutzerimpact, ESG-Wirkung, Synergien/Abhängigkeiten). Integrieren Sie Risikomanagementprinzipien (Identifizieren, Bewerten, Behandeln, Überwachen) und dokumentieren Sie Annahmen – damit Prioritäten auditierbar bleiben.
Szenarien und Budgetkorridore entwickeln: Bauen Sie mehrere Finanzierungs- und Umsetzungsvarianten (z. B. „Status quo“, „Risikoreduktion“, „Sustainability Push“, „Catch-up Backlog“) und zeigen Sie die Konsequenzen auf (Zustandsentwicklung, Risikoprofil, OPEX-Folgen). Szenario- und NPV-orientierte Betrachtungen sind ein bewährter Weg, um Managemententscheidungen über Alternativen zu unterstützen.
Mehrjahresplan terminieren und in Programme überführen: Überführen Sie priorisierte Maßnahmen in 3–5 Jahres-Detailplanung plus Langfrist-Horizont (z. B. Jahre 6–10/15/25): pro Jahr Budget, Projektliste, Meilensteine, Abhängigkeiten, Betriebsfenster, Beschaffungsstrategie. Definieren Sie außerdem eine „Pipeline-Logik“ (Planungsvorlauf, Genehmigungen, Ausschreibung, Umsetzung, Inbetriebnahme), damit der Plan umsetzbar bleibt.
Freigabe, Umsetzung, Monitoring und rollierende Aktualisierung: Verankern Sie den Plan im Budgetprozess, implementieren Sie ein Reporting (z. B. Plan vs. Ist, Risikoentwicklung, FCI/Condition-Trends, Backlog-Abbau) und legen Sie einen festen Review-Zyklus fest (mindestens jährlich; bei dynamischen Portfolios häufiger). O&M-Planungsleitfäden betonen, dass solche Pläne „living documents“ sind und regelmäßig aktualisiert werden.
Erwartete Ergebnisse
Ein gut aufgesetzter CAPEX-/Lifecycle-Mehrjahresplan liefert ein konsistentes, managementtaugliches Gesamtbild: Welche Investitionen sind notwendig, welche optional, welche risikogetrieben – und was passiert, wenn man sie verschiebt. Das Ergebnis ist typischerweise ein portfolioweites Programm aus Erneuerung, Ersatz, Modernisierung und Compliance-Maßnahmen inklusive Zeitplan, Kosten, Abhängigkeiten, Verantwortlichkeiten und messbarer Zielerreichung.
Neben der Projektliste entstehen belastbare Steuerungsartefakte: ein quantifizierter Backlog (Deferred Maintenance), eine konsistente Zustands- und Kritikalitätslogik, Szenarien mit Budgetkorridoren sowie – wo sinnvoll – LCC/NPV-Vergleiche zwischen Alternativen. Damit wird der Mehrjahresplan zugleich Kommunikationsmittel (gegenüber Management, Finance, Nutzern) und Umsetzungsinstrument (gegenüber Technik, Projektsteuerung, Procurement).
Vorteile der Methode
Der wichtigste Nutzen ist die Planbarkeit: Statt reaktivem „Feuerlöschen“ entsteht ein nachvollziehbarer Investitionspfad, der technische Notwendigkeit, Risiken und Finanzierbarkeit zusammenführt. Multi-Year-Capital-Planning-Leitlinien betonen explizit die Identifikation und Priorisierung erwarteter Bedarfe aus einem strategischen Plan heraus sowie die Berücksichtigung künftiger O&M-Folgekosten – genau dieser Mechanismus macht den Mehrjahresplan im FM so wirksam.
Ein zweiter Vorteil ist bessere Entscheidungsqualität: LCC- und Barwertmethodik ermöglicht, Alternativen nicht nur nach Erstkosten, sondern nach Gesamtkosten des Eigentums über den Betrachtungszeitraum zu bewerten. Das unterstützt „Repair vs. Replace“-Entscheidungen, Energieretrofit-Abwägungen und die Priorisierung knapper Mittel auf Basis von Wert, Risiko und Performance.
Drittens verbessert die Methode Governance und Auditierbarkeit: Wenn Prioritäten, Annahmen und Risikobehandlungen dokumentiert sind, wird sichtbar, welche Konsequenzen Budgetkürzungen oder Verschiebungen haben. Ein strukturierter Risikomanagementrahmen beschreibt genau diese Logik (Identifizieren, Analysieren, Bewerten, Behandeln, Monitoring/Kommunikation) als Grundlage konsistenter Entscheidungen.
Grenzen der Methode
Die größte Grenze ist Datenqualität und -aktualität: Wenn Asset-Register, Zustandsdaten oder Kostenannahmen lückenhaft sind, produziert der Plan entweder falsche Prioritäten oder eine trügerische Genauigkeit. Standards für Assessments zeigen zudem, dass es unterschiedliche „Levels“ der Due Diligence gibt – ein Mehrjahresplan muss daher explizit definieren, welchen Detaillierungsgrad er benötigt und wo Schätzungen akzeptiert werden.
Ein zweites Risiko liegt in Prognoseunsicherheiten: Inflation, Lieferketten, Auslastung der Märkte, regulatorische Änderungen und technische Obsoleszenz verschieben Kosten und Zeitpläne. In der LCC-Praxis ist insbesondere die Wahl der Diskontierungs-/Zinssätze sensitiv, weil sie Barwerte stark beeinflusst; LCC-Handbücher betonen daher konsistente Annahmen und klar dokumentierte Verfahren.
Eine dritte Grenze ist Organisationsfähigkeit: Ein Mehrjahresplan scheitert häufig nicht an Technik, sondern an fehlender Umsetzungskapazität (Planung, Vergabe, Projektmanagement) und an Change-Themen (z. B. Widerstände gegen Standardisierung, CAPEX/OPEX-Dispute, unklare Zuständigkeiten). Strategische FM-Leitlinien betonen deshalb die strukturellen Voraussetzungen: Reporting-Linien, Einbindung in Finanzplanung und Managementsupport.
Typische Einsatzbereiche
Typische Einsatzbereiche sind Campus- und Bildungsportfolios, Gesundheitsimmobilien, Industrie/Produktion, Rechenzentren, öffentliche Gebäudeportfolios sowie große Büro- und Mixed-Use-Bestände. Besonders dort, wo kritische Systeme zyklisch erneuert werden müssen und Ausfälle hohe Konsequenzen haben, wird ein Capital-Renewal-Programm als systematischer Prozess zur Planung und Budgetierung zyklischer Reparatur-/Ersatzbedarfe beschrieben.
Auch bei Transaktionen oder Due-Diligence-Situationen (Kauf/Verkauf/Finanzierung) ist die Methode relevant: Property Condition Assessments nach ASTM dienen häufig als baseline-orientierte Zustandsaufnahme, aus der kurz- bis mittelfristige Repair-/Replacement-Kosten abgeleitet werden; FM-seitig werden diese Erkenntnisse dann in einen mehrjährigen Erneuerungsfahrplan überführt.
Verweise
Die folgenden Normen und Frameworks werden in der Praxis häufig kombiniert, um einen CAPEX-/Lifecycle-Mehrjahresplan methodisch abzusichern: Managementsysteme (FM/Asset/Risk), Maintenance/Asset-Frameworks, LCC-Standards sowie Kosten- und Zustandsbewertungslogiken. Die Auswahl sollte immer an Portfolio, Regulierung, Reifegrad der Organisation und Reporting-Anforderungen angepasst werden.
ISO 41001 (Facility Management System – Anforderungen)
ISO 41011 (Facility Management – Vokabular)
ISO/TR 41013 (FM – Scope, Key Concepts and Benefits)
ISO 41014 (Entwicklung einer FM-Strategie)
ISO/TR 41016 (FM – Überblick verfügbarer Technologien)
ISO 55000 (Asset Management – Vokabular/Prinzipien)
ISO 55001 (Asset Management System – Anforderungen)
ISO 55002 (Leitfaden zur Anwendung von ISO 55001)
ISO 31000 (Risikomanagement – Leitlinien)
ISO 15686-5 (Life-Cycle Costing für Gebäude/Constructed Assets)
EN 16646 (Maintenance innerhalb Physical Asset Management)
EN 17485 (Framework zur Wertsteigerung physischer Assets über den Lebenszyklus)
EN 13306 (Maintenance – Terminologie)
EN 16627 (Economic Performance/LCC – Berechnungsmethoden für Gebäude)
DIN 276 (Kosten im Bauwesen – Kostengliederung)
DIN 18960 (Nutzer-/Betriebskosten von Gebäuden – Klassifikation)
DIN 31051 (Grundlagen der Instandhaltung)
ASTM E2018 (Property Condition Assessments – Baseline Guide)
APPA-Ansätze zu Facility Condition Assessment und FCI
GFOA Guidance zu Multi-Year Capital Planning
RICS Guidance Note „Strategic Facilities Management“ und RICS Professional Standard „Cost Prediction“
Tools
Zur operativen Umsetzung braucht es typischerweise eine Tool-Kette, die Asset-Daten, Zustände, Projekte, Kosten und Reporting integriert. Entscheidend ist nicht „das eine System“, sondern die Fähigkeit, eine konsistente Datenbasis (Asset Register) mit Work Orders, Budgets und Entscheidungslogiken (Szenarien/LCC/Risiko) zu verbinden und revisionssicher zu dokumentieren.
CAFM/IWMS/CMMS mit Asset-Register, Hierarchien, Wartungs- und Störungsmanagement sowie Zustandsdaten (als operative Datengrundlage).
Bewertungs- und Assessment-Tooling für FCA/PCA (Checklisten, mobile Erfassung, Befundmanagement) zur strukturierten Zustandsaufnahme.
Kosten- und Kalkulationswerkzeuge für LCC/Barwert/NPV (z. B. LCC-Methodik nach NIST/FEMP oder vergleichbare Excel-basierte Modelle).
BI/Dashboards (Portfolio-KPIs, Plan-Ist, Backlog, Risikoprofil, Szenarien) als Management-Reporting.
Dokumentenmanagement (As-builts, Prüfberichte, Abnahmen, Nachweise) für Audit Trail und Betreiberpflichten.
Schnittstellen zu ERP/Finance (Budgetierung, Kontierung, CAPEX-Aktivierung, Forecast) und Procurement (Ausschreibung/Vergabe).
Risiko-Register und Compliance-Tracking (Fristen/Prüfungen/Muss-Maßnahmen) im Sinne eines integrierten Risikomanagementprozesses.
BIM/CAD/Geodaten-Integration (wo vorhanden) zur besseren Lokalisierung, Übergabe und Datenkonsistenz über den Lebenszyklus.
FM-Connect.com Tool- und Modullogik (CAFM-Consult) als praxisnahe Referenzstruktur: Module wie „Finanz- und Budgetmanagement“, „Strategische Planung“, „Controlling“, „Instandhaltung/Arbeitsauftragsmanagement“, „Dokumentenmanagement“, „Energiemanagement“ und „Betreiberverantwortung“ unterstützen genau die Bausteine, die für Mehrjahres-CAPEX-Lifecycle-Pläne regelmäßig benötigt werden.
Beratungs-/Engineering-Bausteine (z. B. CAFM-Strategie, Integration/Schnittstellen, Datenmanagement, Reporting-Konzeption) zur methodischen Umsetzung und Organisationsbefähigung.
