Abfallmanagement im ESG-Kontext konzipieren
Facility Management: Methoden » Strategisches FM » Nachhaltigkeit, ESG & Umweltmanagement » Abfallmanagement konzipieren
Abfallmanagement konzipieren im Facility Management
Ein belastbares Abfallmanagement‑Konzept im Facility Management übersetzt die rechtlichen Pflichten (z. B. Abfallhierarchie, Getrenntsammlung, Einstufung gefährlicher Abfälle, Nachweisführung) in einen einheitlichen, standortübergreifend vergleichbaren Betriebsstandard: Fraktionen & Sammellogik, Sammelstellen‑Design, Logistik & Entsorgungswege, Provider‑/Vertragsmodell, Mess‑ und Reportingregime, Schulung & Kommunikation, sowie PDCA‑basierte Reviews.
Die Abfallhierarchie ist als Rangfolge Vermeidung → Vorbereitung zur Wiederverwendung → Recycling → sonstige Verwertung → Beseitigung gesetzlich verankert; zudem sind bei der Auswahl der Maßnahme u. a. Emissionen, Ressourcenschonung und Energieaspekte über den Lebenszyklus zu berücksichtigen. Für gewerbliche Siedlungsabfälle schreibt die Gewerbeabfallverordnung (GewAbfV) die getrennte Sammlung wesentlicher Fraktionen und die vorrangige Zuführung zur Vorbereitung zur Wiederverwendung oder zum Recycling vor; gemischte Abfälle sind nur unter engen Voraussetzungen zulässig und lösen regelmäßig Vorbehandlungspflichten aus.
Methode im Standardformat
- Einführung
- Anwendung
- Ausgangssituation
- Voraussetzungen
- Daten
- Rollen
- Ergebnisse
- Vorteile
- Grenzen
- Einsatz
- Bewertungs- und Priorisierungsmodell
- Governance/Review‑Zyklen (PDCA) und Entscheidungsregeln
- Verweise
- Tools
Einführung in die Methode
„Abfallmanagement konzipieren“ bedeutet, für ein Standort‑/Portfolio‑Setup ein verbindliches Abfallkonzept zu schaffen, das (a) die Abfallhierarchie operationalisiert, (b) Getrenntsammlung, Gefährlichkeitseinstufung und Nachweisführung regelkonform abbildet und (c) über FM‑Taxonomie und Vertragsmodelle portfoliofähig wird.
Ziel der Methode
Ziel ist ein betriebsfähiger Standard, der Abfallmengen reduziert, Recyclingqualität erhöht, Kosten- und Compliance‑Risiken senkt und ein konsistentes Reporting/Steering ermöglicht (PDCA). Die Abfallhierarchie fordert, diejenige Maßnahme zu bevorzugen, die den Schutz von Mensch und Umwelt am besten gewährleistet (unter Berücksichtigung Emissionen, Ressourcenschonung, Energie über den Lebenszyklus).
Ausgangssituation
Typisch sind uneinheitliche Fraktionssysteme, unklare Sammelpunkte, fehlende Mengenmessung pro Fraktion, „Containerlogik“ nach Tradition statt Hierarchie, sowie Vertragsmodelle ohne KPI‑ und Nachweisregime. Die GewAbfV setzt dagegen die getrennte Sammlung zentraler Fraktionen an der Anfallstelle voraus und knüpft Gemische an Vorbehandlung; das erfordert saubere Prozess- und Dokumentationsdesigns.
Benötigte Daten
Minimal‑Datensatz (je Standort und Fraktion): Abfallschlüssel/Fraktion, Menge (kg/t oder m³ mit Dichteannahme), Entsorgungsweg (Vorbereitung zur Wiederverwendung/Recycling/sonstige Verwertung/Beseitigung), Kosten (€), Sammelpunkt/Behältertyp, Abholfrequenz, Fehlwurf-/Kontaminationsindikator, Provider, Nachweise (Wiegescheine, Übernahmescheine/Begleitscheine bei gefährlichen Abfällen), Audit-/HSE‑Findings.
Organisatorische Rollen
Sponsor/Steering (Entscheide, Budgetfenster), FM Portfolio Owner (Taxonomie/Standards), Waste/ESG Lead (fachlich), Data Owner (CAFM/ERP), Procurement/Contract Owner (Green SLAs; ISO 41012), Provider Manager (Leistungssteuerung), HSE/Compliance (Gefahrstoffe/gefährliche Abfälle, Nachweise), Standort‑FM (lokale Umsetzung). ISO 41012 betont Rollen/Verantwortlichkeiten und Agreement‑Strukturen im Sourcing; ISO 41001 betont konsistente Erfüllung von Stakeholder‑Bedürfnissen und anwendbaren Anforderungen.
Vorteile der Methode
Rechts- und Nachweissicherheit (Gefährlichkeit, Getrenntsammlung, Nachweisführung), bessere Recyclingqualität, transparentere Kostensteuerung (Fraktionskosten statt Pauschalcontainer), Providersteuerung über Agreements und bessere Portfolioentscheidungen (Masterplanung für Sammelräume/Logistik/Equipment).
Grenzen der Methode
Ohne Messpunkte und Datenqualität bleibt Steuerung unscharf; außerdem können Standortgegebenheiten (Platz, Brandschutz, Logistik) und Vertragslaufzeiten Rollouts bremsen. Bei Gemischen sind strenge Anforderungen zu beachten (Vorbehandlung); die Praxiswirkung der GewAbfV wird vom UBA als ausbaufähig beschrieben, was zusätzliche Vollzugs- und Qualitätsarbeit im Betrieb nötig macht.
Relevanz R : Beitrag zu Abfallhierarchie‑Zielen und Standortkritikalität (z. B. hohes Restmüllvolumen; Compliance‑Relevanz).
Umsetzbarkeit U : technische/organisatorische Machbarkeit (Platz, Logistik, IT/Prozesse, Provider).
Kostenwirkung K : Nettoeffekt auf OPEX/CAPEX/TCO (Einsparung, Mehrkosten, Payback).
Risiko Z: Implementierungs-/Betriebs-/Compliance‑Risiko (z. B. gefährliche Abfälle, Nachweisführung, GewAbfV‑Pflichten).
Tabelle Bewertungsindikatoren
Diese Indikatoren sind so gewählt, dass sie (a) GewAbfV‑Pflichten (Getrenntsammlung/Dokumentation), (b) KrWG‑Hierarchie und (c) Nachweis-/Gefährlichkeitslogik operationalisieren.

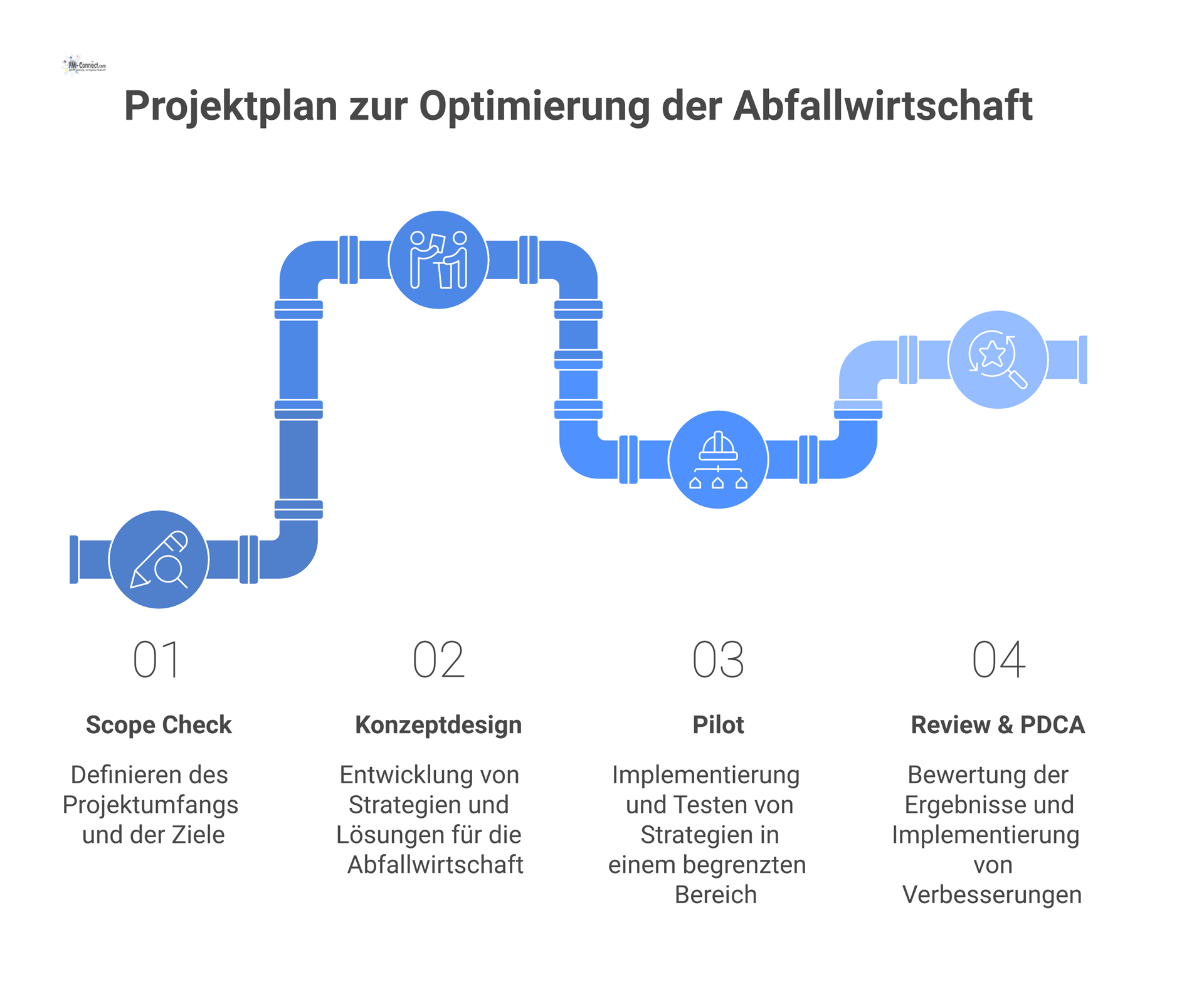

| Phase/Deliverable | Beschreibung | Dauer (typ.) | Abhängigkeiten | Verantwortlichkeit |
|---|---|---|---|---|
| Scope & Compliance Check | Scope (Standorte/Services), Rechtscheck KrWG/GewAbfV/AVV/NachwV, Risikokriterien | 1–2 Wo. | — | FM Portfolio + HSE/Compliance |
| Dateninventur | Mengen/Fraktionen/Kosten, Entsorgernachweise, Vertragslage, DQ Labeling | 2–3 Wo. | Scope | Data Owner + Controlling |
| Ist Prozess & Begehungen | Sammelpunkte, Behälter, Wege, Flächen, Nutzerverhalten, Hygiene/Schädlinge | 3–4 Wo. | Dateninventur (parallel) | Standort FM + Provider Manager |
| Zielbild & KPI Set | Fraktionsschema, Hierarchie Ziele, KPI Dictionary, Schwellenwerte | 1–2 Wo. | Ist Prozess | FM Portfolio + ESG Lead |
| Konzeptdesign | Sammelstellenlayout, Beschilderung, Kommunikationspaket, Betriebsprozesse, Schnittstellen | 3–4 Wo. | Zielbild | Konzeptlead + Standort FM |
| Provider-/Vertragsdesign | SLA/KPIs, Reporting- & Nachweisregime, Audit /Kontrollrechte, Preise je Fraktion | 3–4 Wo. | Konzeptdesign | Procurement/Contract Owner |
| Pilot | 1–2 Standorte: Schulung, Rollout, Mess & Verifikation, Fehlwurf Korrekturen | 4 Wo. | Vertragsdesign | Standort FM + Provider |
| Rollout Welle 1 | Standardpaket aus Pilot, Monitoring Setup, Schulungskaskade | 3 Wo. | Pilot Gate | PMO + Service Owner |
| Review & PDCA Betrieb | Lessons Learned, Anpassungen, Reviewkalender festlegen | 1 Wo. | Welle 1 Start | Steering + PMO |
PDCA‑Taktraten (Startwerte): - wöchentlich während Pilot/Rollout: operatives Standup (Fehlwürfe, Kapazitäten, Abhollogik, Hygiene)
monatlich: KPI Review (Restmüll, Getrenntsammlung, Kosten/Fraktion, Compliance Status)
quartalsweise: Portfolio Repriorisierung (CAPEX für Sammelräume/Equipment, Vertragsfenster, Providerleistung)
jährlich: Konzept Refresh (Rechtslage, neue Fraktionen/Materialströme, Lessons Learned)
Go/Go‑mit‑Auflagen/No‑Go (praxisnah): - Go:
Compliance‑Pfad steht (Getrenntsammlung oder zulässige Ausnahme + Vorbehandlung; Gefahrabfall‑Einstufung und Nachweisführung), KPI‑Dictionary und Baseline vorhanden, Vertrag & Reportingregime unterschrieben.
Verweise (priorisiert deutsch/amtlich & Normgeber):
DIN EN 15221 4 (Taxonomie, standardisierte Facility Produkte, Anschluss an Datenmanagement/Kosten/Benchmarking, PDCA Prozessdimension).
DIN EN ISO 41001 / ISO 41001 und Amendment „Climate action changes“ (FM Systemanforderungen, Nachhaltigkeit; Revision als DIS in Entwicklung).
- DIN EN ISO 41012 / ISO 41012 und ISO/DIS 41012 (Sourcing/Agreements; Rollen/Verantwortlichkeiten; Agreement Modelle; in Überarbeitung).
DIN EN ISO 41014 / ISO 41014 (FM Strategieentwicklung, Alignment, Nachhaltigkeit).
KrWG § 6 Abfallhierarchie und KrWG § 14 Recyclingziele (Kontext für Zielsysteme).
GewAbfV § 3 Getrenntsammlung gewerblicher Siedlungsabfälle und GewAbfV § 4 Vorbehandlung (pflichtige Prozessanker).
AVV § 3 Gefährlichkeit (Sternchen* als Kennzeichnung gefährlicher Abfälle).
NachwV § 2 (Kreis der Nachweispflichtigen, Kleinmengen), § 17 (Grundsatz elektronische Nachweisführung), § 19 (Signatur/Übermittlung).
UBA Fachseite Gewerbliche Siedlungsabfälle (Einordnung GewAbfV, getrennte Erfassung, Dokumentationspflichten; Quotenhinweise) sowie UBA Studie zur Evaluierung der GewAbfV Umsetzung.
Bundesministerium für Umwelt, Klimaschutz, Naturschutz und nukleare Sicherheit: Referenten-/Regierungsentwurf zur Änderung der GewAbfV mit geplantem Inkrafttreten 1. Juli 2026 (Projektplanung: Zeitpunkt beachten).
Tools (FM‑Connect‑typischer Stack):
CAFM/IWMS/CMMS: Standort-/Assetstammdaten, Servicekatalog (Taxonomie), Tickets, Maßnahmenlog.
ERP/Controlling: Entsorgungskosten je Fraktion/Standort, Budgetfenster, Business Case Ableitungen.
HSE/Compliance: Gefahrabfallklassifikation, Sicherheitsunterweisungen, Audittrail.
Contract Management / eSourcing: Green SLAs, Reportingpflichten, Audit /Kontrollrechte, Leistungs- und Nachweisregime (ISO 41012).
BI/Dashboarding: KPI Dashboard (Restmüll, Getrenntsammlung, Kosten/Fraktion, Kontamination, Compliance Status); Dashboards sind laut amtlicher Guidance besonders sinnvoll bei häufigen Updates und wiederkehrender Nutzung.
