FM-Solutionmaker: Gemeinsam Facility Management neu denken

Nachhaltige Beschaffung umsetzen

Facility Management: Methoden » Kaufmännisches FM » Beschaffung, Outsourcing & Vergabe » Nachhaltige Beschaffung umsetzen

Nachhaltige Beschaffung umsetzen zur Berücksichtigung ökologischer und sozialer Kriterien im Einkauf

Nachhaltige Beschaffung umsetzen

Nachhaltige Beschaffung im Facility Management (FM) ist kein „Zusatzkriterium“, sondern ein strukturierter Beschaffungsprozess, der ökologische, soziale und wirtschaftliche Wirkungen entlang des Lebenszyklus und der Lieferkette systematisch berücksichtigt – und dies in Richtlinien, Ausschreibungen, Verträgen, Lieferantensteuerung und Reporting verankert. Genau so ordnet es FM‑Connect ein und knüpft dabei ausdrücklich an ISO 20400 an.

Für Betreiber, CREM, FM‑Dienstleister und öffentliche Auftraggeber sind drei Treiber besonders praxisrelevant: (1) ESG-/CO₂‑Zielbilder (z. B. Scope‑3‑relevante Einkaufsvolumina), (2) Compliance und Sorgfaltspflichten in Lieferketten (u. a. deutsches LkSG, EU‑CSDDD), sowie (3) Wirtschaftlichkeit über Lebenszykluskosten (LCC/TCO) statt reiner Anschaffungskosten.

Die Methode liefert ein umsetzbares Vorgehen: Nachhaltigkeitszielbild → Warengruppen-/CO₂‑Baseline → Kriterien & Datenanforderungen → Lieferanten‑Due‑Diligence & Entwicklung → „Green Clauses“ im Vertrag → KPI‑Monitoring und kontinuierliche Verbesserung. Sie setzt dabei auf Governance (Data Owner/Steward, RACI) und auf integrierte Datenflüsse (ERP/Contracting/DMS/CAFM) als Single Source of Truth für Nachhaltigkeits- und Einkaufsnachweise.

Nachhaltige Einkaufsprozesse systematisch umsetzen

Einführung in die Methode

FM‑Connect versteht nachhaltige Beschaffung als Hebel für Nachhaltigkeit und unternehmerische Verantwortung und verweist dabei explizit auf ISO 20400 als Leitlinie: Beschaffung soll Bedarfe so decken, dass Organisation und Gesellschaft profitieren und Umweltbelastungen minimiert werden.

Für öffentliche Auftraggeber ist der Anschluss an „Green Public Procurement“ (GPP) besonders relevant. Die Europäische Kommission definiert GPP als Beschaffung von Gütern, Dienstleistungen und Bauleistungen mit geringerer Umweltbelastung über den gesamten Lebenszyklus.

Die Methode verbindet daher FM‑Praxis (Warengruppen, Facility Services, Ersatzteile/MRO, Projekte) mit einem konsistenten ESG‑Steuerungssystem: Prozesse und Richtlinien (Policy), Lieferanten- und Vertragssteuerung (Governance), Daten- und Nachweisführung (Audit‑Trail) sowie Monitoring (KPI‑System).

Ziel ist ein belastbares, prüffähiges und skalierbares System „Nachhaltige Beschaffung“ mit folgenden Ergebnissen:

  • Nachhaltigkeitszielbild im Einkauf (CO₂/ESG/Corporate Responsibility) mit klaren Warengruppenprioritäten und Grenzen (unbestimmt: konkrete Zielwerte und Zeitachsen).

  • Lebenszyklusorientierte Entscheidungslogik (LCC/TCO) statt reiner Anschaffungspreise – inkl. methodisch definierter Rechenlogik und Datenquellen.

  • Lieferanten Due Diligence & Risikosteuerung (Lieferkette, Menschenrechte/Umwelt, Compliance) und ein Entwicklungsansatz für wichtige Lieferanten statt reiner Ausschlusslogik.

  • Vertragswirksamkeit: Nachhaltigkeit ist nicht nur „Anforderung“, sondern als Reporting , Leistungs- und Verbesserungsmechanik (SLA/Green Clauses, Audit Trail, Exit/Migration) im Vertrag verankert.

  • Integration in ERP/Contracting/DMS/CAFM für Nachweisführung und Portfoliosteuerung (Single Source of Truth für Einkaufs- und Nachhaltigkeitsdaten).

Die Methode eignet sich für:

  • Betreiber und öffentliche Auftraggeber, die Nachhaltigkeitsziele (CO₂ Reduktion, Ressourceneffizienz, soziale Standards) in FM Warengruppen und Facility Services operationalisieren wollen.

  • CREM/FM Organisationen mit Multi Standort Portfolios, bei denen Rahmenverträge, Kataloge und Standards Skaleneffekte erzeugen.

  • FM Dienstleister, die nachhaltige Leistungsangebote, Lieferantensteuerung und Nachweisführung als Differenzierung ausbauen müssen.

  • Öffentliche Auftraggeber, die GPP Kriterien und Lebenszykluskostenansätze methodisch sauber in Ausschreibungen, Wertungen und Verträge integrieren wollen.

Typische Ausgangslagen, in denen nachhaltige Beschaffung „nicht greift“, sind:

  • Richtlinienlücken: Nachhaltigkeit ist zwar „Ziel“, aber nicht in Einkaufsrichtlinie, Vergabeschwellen, Angebots-/Vertragsstandards und Freigaben übersetzt. FM Connect zeigt in seiner Einkaufsrichtlinie typische Richtlinienelemente (z. B. Vier Augen Prinzip, dokumentierte Bestellungen, Vertragsformen, Angebotsanzahl ab Schwellenwert) – diese Mechanik muss Nachhaltigkeitskriterien einschließen, sonst bleibt sie wirkungslos.

  • Datenmangel: Produkt-/Leistungsdaten fehlen oder sind nicht prüffähig; Zertifikate liegen unstrukturiert vor; CO₂ Footprints sind nicht vergleichbar (unbestimmt: welche PCF /CO₂ Methodik gilt intern).

  • Lieferantensteuerung nur über Preis: kein systematisches Lieferanten Screening (Sorgepflichten), keine Entwicklungspfade, keine Audits/Scorecards.

  • Systeminseln: Einkauf, ERP, DMS/Vertragsablage und FM Systeme sind nicht integriert; dadurch fehlen Nachweise, Audit Trails, KPIs und SoR Klarheit. GEFMA 410 fordert explizit ein konsistentes Schnittstellenkonzept zur Vermeidung von Medienbrüchen und Redundanzen.

  • Regulatorischer Druck: Sorgfaltspflichten in Lieferketten sind rechtlich relevant (LkSG; EU CSDDD in Kraft seit 2024) und erhöhen die Notwendigkeit nachvollziehbarer Lieferanten- und Warengruppenprozesse.

Für eine tragfähige Umsetzung sind erforderlich:

  • Mandat & Zielbild: Geschäftsleitung/Leitung Einkauf/FM definiert ESG Ziele im Einkauf (CO₂, Kreislaufwirtschaft, soziale Standards, Compliance) inkl. Prioritäten je Warengruppe (unbestimmt).

  • Richtlinien- und Prozessrahmen: ein Einkaufs- und Beschaffungshandbuch bzw. eine Einkaufsrichtlinie, die Standards, Genehmigungswege, Compliance und Nachhaltigkeit verbindlich abbildet.

  • Daten- und Governance-Fähigkeit: Rollen und Regeln zur Datenbasis (Owner/Steward, Qualitätsregeln, Reports). GEFMA 430 fordert einheitliche Regeln für Aufbau, Qualitätssicherung und Pflege der Datenbasis.

  • Integrationsprinzipien: Schnittstellen-/Datenflusskonzept (ERP, DMS, CAFM, ggf. IoT) inkl. Betrieb/Monitoring.

  • Label-/Zertifikatsstrategie: Welche Zertifikate sind akzeptiert, welche sind „Must“, welche „Should“ (unbestimmt). Als häufige Referenzen gelten u. a. ISO 14001 (Umweltmanagementsystem), EMAS (EU Umweltmanagementsystem) und EU Ecolabel (Life Cycle Label).

  • Förder-/Finanzierungscheck: Bei Investitionen (z. B. energieeffiziente Technik, Sanierungsmaßnahmen) ist früh zu prüfen, ob Förderprogramme relevant sind (z. B. BEG über BAFA/KfW). Unbestimmt: konkrete Förderfähigkeit je Vorhaben. benötigte Daten

Die Datenanforderungen sollten warengruppenbezogen („Hot‑Spot‑fähig“) definiert werden. Minimal erforderlich:

  • Warengruppen- und Vertragsdaten: Spend, Rahmenverträge, Laufzeiten, Preislogiken, Leistungsorte, Vertragskonformität.

  • Produkt-/Leistungsdaten: Material-/Chemikalieninformationen, Energie-/Wasserverbrauch (bei Geräten/Anlagen), Recyclingfähigkeit, Verpackung, Herkunfts-/Lieferkettenangaben (unbestimmt: Standardformat).

  • CO₂-/Umweltkennzahlen: CO₂ Footprint pro Vertrag/Warengruppe (Methodik unbestimmt), ggf. emissionsrelevante Aktivitätsdaten (z. B. Fahrten, Verbrauch).

  • Zertifikate/Labels & Nachweise:

  • Umweltmanagement: ISO 14001 (EMS Rahmen).

  • EMAS: EU Instrument zur Bewertung/Verbesserung/Transparenz der Umweltleistung.

  • EU Ecolabel: Label mit reduziertem Umweltimpact über den gesamten Lebenszyklus.

  • Sorgfaltspflicht-/Risiko-Daten: Lieferanten-Selbstauskünfte, Risikoindikatoren, Auditberichte, Beschwerdekanal-/Abhilfemaßnahmen (unbestimmt in Tiefe). LkSG und EU CSDDD betreffen menschenrechtliche und umweltbezogene Risiken in Lieferketten und erhöhen Nachweisbedarf.

  • Lebenszykluskostendaten (LCC/TCO): Anschaffung, Betrieb, Wartung, Entsorgung – als Bewertungsgrundlage statt nur Preis. Die EU erläutert LCC als Betrachtung aller Kosten über die Lebensdauer; Verweis auf Art. 68 RL 2014/24/EU.

  • Data Quality Metadaten: Vollständigkeit, Aktualität, Prüffähigkeit, Herkunft (SoR), Version/Validierung. GEFMA 430 betont Datenqualitätsregeln und laufende Pflege.

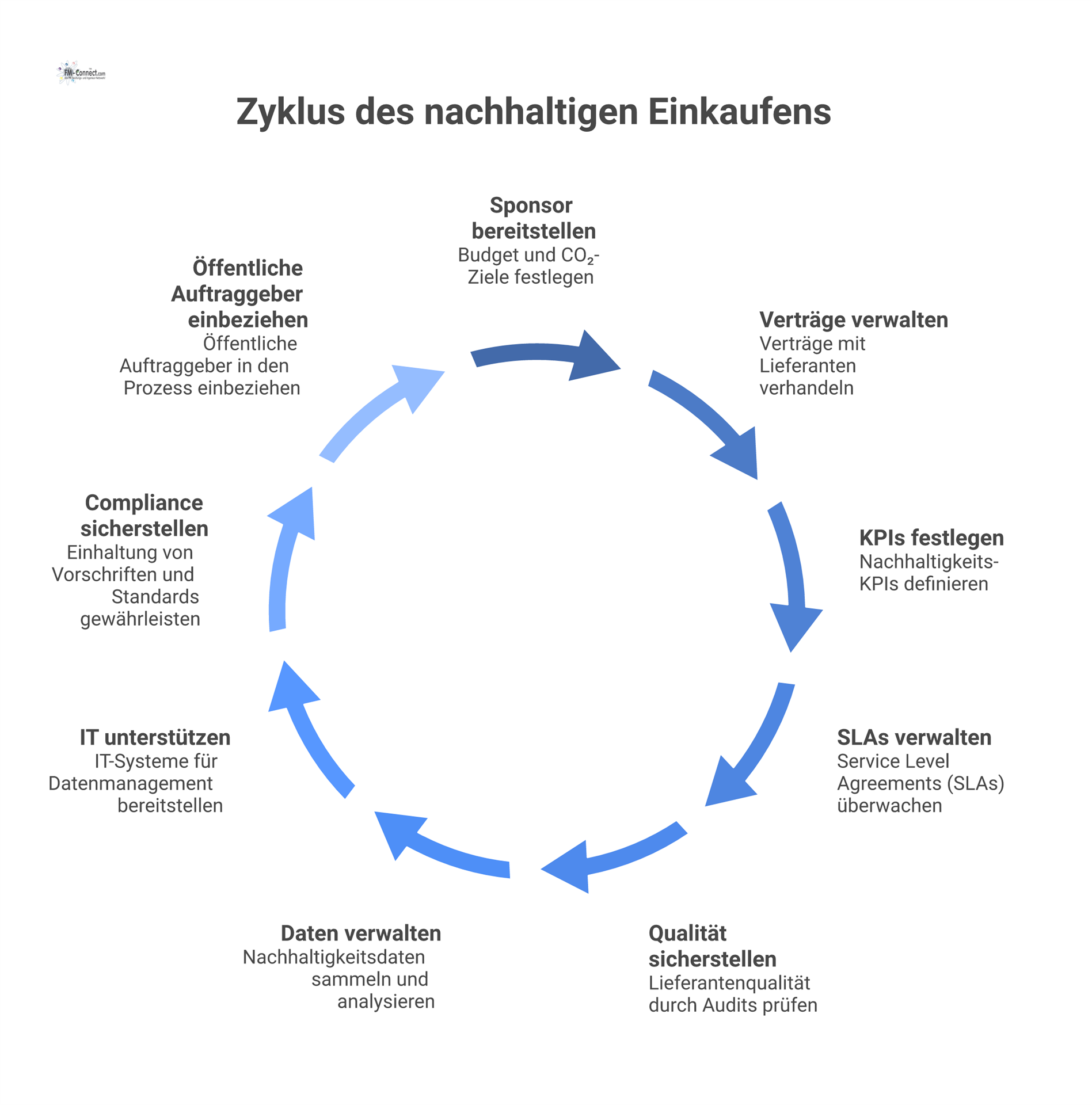

    • Diagramm eines Rollenmodells für nachhaltigen Einkauf, das neun vernetzte Rollen mit ihren jeweiligen RACI-Verantwortlichkeiten und Kernaufgaben visualisiert.

Ein schlankes, aber wirksames Rollenmodell:

  • Sponsor Einkauf/FM (A): Zielbild, Budgetrahmen, Prioritäten (Warengruppen, CO₂), Eskalationen.

  • Category Manager/Warengruppenverantwortliche (R): Kriterienkataloge, Ausschreibungs-/Rahmenvertragslogik, Lieferantenentwicklung.

  • Sustainability/ESG Owner (C/R): ESG Zielbild, Labelstrategie, KPI Definitionen, Berichtsanforderungen.

  • FM Contract Owner (R): Leistungs- und SLA Integration, Umsetzungs- und Reportingpflichten im Betrieb (z. B. für Reinigungs-/Wartungsverträge).

  • Supplier Quality / Lieferantenentwicklung (R): Audits, Präqualifizierung, Entwicklungspläne (CAPA/Coaching).

  • Data Owner / Data Steward / Custodian (RACI nach GEFMA 430): Datenhoheit, Datenqualität, Pflege, Systembetrieb.

  • IT/Integration Owner (R): ERP/DMS/CAFM Integration, Monitoring, Audit Trail Fähigkeit.

  • Compliance/Datenschutz (C): Nachweis-/Audit Anforderungen, Datenschutzprüfung (betrifft z. B. personenbezogene Kontaktdaten, Leistungs-/Ticketdaten). Unbestimmt: konkrete Datenarten und Rechtsgrundlagen.

  • Öffentliche Auftraggeber: Vergabe/Justiziariat (C/R): falls GPP/LCC in Vergabeunterlagen und Wertung eingeführt wird (Transparenz, Nachweisführung).

Vorgehensstruktur

FM‑Connect beschreibt nachhaltige Beschaffung als durchgängigen Prozess: Bedarfsanalyse, Lieferantenprüfung, Strategie, Compliance‑Unterstützung, Lebenszyklus-/Wirkungsanalyse, Lieferantenentwicklung, Integration „grüner“ Produkte und Reporting/KPIs sowie kontinuierliche Verbesserung. Darauf baut die folgende Vorgehensstruktur auf.

Schritt-für-Schritt-Vorgehen mit Zeit- und Deliverables

Die Zeitansätze sind typische Bandbreiten; abhängig von Portfolio, Datenlage und Warengruppenkomplexität sind Details unbestimmt.

Phase Zielbild und Governance (typisch 2–4 Wochen)

Deliverables:

- ESG‑Zielbild Einkauf (CO₂/ESG/CR), Prioritätenliste Warengruppen (unbestimmt), Governance (RACI, Data Owner/Steward).

- Update Einkaufsrichtlinie/Handbuch: Nachhaltigkeitskriterien und Compliance‑Regeln verbindlich verankern (z. B. Angebotsanzahl, Dokumentationspflichten, Vier‑Augen‑Prinzip).

Phase Baseline und Hot‑Spot‑Analyse (typisch 2–6 Wochen)

Deliverables:

- Warengruppen‑Spend‑Analyse + Risiko-/CO₂‑Hot‑Spot‑Map.

- Dateninventur: Welche Produkt-/Leistungsdaten und Zertifikate liegen wo (ERP/DMS/Listen)? Unbestimmt: Datenqualität und Vollständigkeit.

Phase Kriterienkatalog und Bewertungslogik (typisch 3–6 Wochen)

Deliverables:

- Kriterienkatalog Muss/Soll, inkl. Labels/Managementsysteme und Nachweise. - LCC/TCO‑Methodik pro Warengruppe: EU erläutert LCC als lebenszyklusweite Kostensicht; diese Logik wird in Preis-/Wertungssysteme übersetzt.

- Mindestanforderungen an Lieferantentransparenz in der Lieferkette (Due‑Diligence‑Fragen/Unterlagen).

Phase Lieferanten‑Due‑Diligence & Entwicklungsprogramm (typisch 4–10 Wochen, dann laufend)

Deliverables:

- Präqualifizierungsbogen (Selbstauskunft), Audit‑Plan, Risikoklassifizierung, Entwicklungspläne statt reiner Ausschlüsse. FM‑Connect beschreibt explizit Fragebögen/Präqualifizierung und Entwicklungswege bei Nichterreichen von Mindeststandards.

- Scorecard‑Set (Qualität, CO₂, Reporting, Compliance) und Review‑Rhythmus (monatlich/Quartal).

Phase Ausschreibung/Rahmenvertrag und Vertragsverankerung (typisch 6–12 Wochen)

Deliverables:

- Rahmenverträge oder Ausschreibungen mit „Green Clauses“: Reportingpflichten (CO₂, Abfall, Chemie), Verbesserungsziele, Audit‑Rechte, Nachweispflichten (Zertifikate), ggf. Bonus/Malus (unbestimmt).

- Integration GPP‑Kriterien (öffentliche Auftraggeber): EU‑Definition und LCC‑Ansatz als methodische Grundlage.

- Vertragsmechanik für Exit/Migration (z. B. Herausgabe von Zertifikaten, Verbrauchs-/CO₂‑Daten, Reportinghistorie).

Phase Integration und Monitoring (typisch 4–12 Wochen, dann laufend)

Deliverables:

- Datenmodell „Sustainable Procurement“ im ERP/Contracting/DMS und Anbindung an FM‑Kontext (CAFM, Objekt/Asset). GEFMA 410 adressiert Integrationsszenarien (ERP/DMS/BIM/GLT) und Governance/Datenschutz im Schnittstellenbetrieb. - KPI‑Dashboard (Sustainability KPIs + Data‑Quality KPIs) und Regeltermine (Quarterly Business Review).

Vergleich Beschaffungsoptionen im FM

Die folgende Vergleichstabelle ist als Entscheidungsrahmen gedacht. Sie stützt sich auf FM‑Connect‑Bausteine (Richtlinie, Lieferantenentwicklung, nachhaltige Beschaffung) sowie EU‑GPP/LCC als Referenz für öffentliche Auftraggeber.

Beschaffungsoption

Vorteile

Nachteile

Typische FM Szenarien

Compliance Aspekte

Rahmenvertrag mit nachhaltigen Kriterien

Skaleneffekte, Standardisierung, bessere Steuerbarkeit

Initial hoher Aufwand (Kriterien/Markt)

Reinigungsmittel, MRO, wiederkehrende Services

Nachweispflichten, Audit Trail, Reportingpflichten

Öko Kriterien als Muss/Soll in Ausschreibungen

klarer Hebel, Transparenz

Risiko Markteinengung, Nachweiskontrolle nötig

FM Services, Bau-/Sanierungsleistungen

Gleichbehandlung (öffentlich), Nachweisprüfung

Lieferantenentwicklung (Audits/Coaching)

verbessert reale Performance, reduziert Risiko

dauert, Ressourcenbedarf

strategische Lieferanten (z. B. IFM/TFM, kritische MRO)

Sorgfaltspflichten, CAPA Dokumentation

Katalog-/P2P Steuerung („grüne Katalogartikel“)

reduziert Maverick Buying, hohe Compliance

erfordert saubere Stammdaten

Verbrauchsmaterial, Standardservices

Rollen/Workflows, DQ Regeln

Performance /Outcome basierte Verträge

Fokus auf Wirkung (CO₂/Abfall/Qualität)

KPI Design anspruchsvoll

Energie-/Abfallservices, Mobilität

Messmethodik, Datenhoheit, Audit

Pilotvergabe/Proof of Concept

reduziert Implementierungsrisiko

begrenzte Aussagekraft, Zeit

neue Warengruppe, neue Kriterien

Dokumentation, Vergleichbarkeit

KPI- und Monitoring-Design

FM‑Connect betont Reporting/KPI‑Entwicklung und kontinuierliches Monitoring als Bestandteil nachhaltiger Beschaffung.

Beispiel KPI‑Tabelle (Sustainability + Data Quality)

Zielwerte sind organisationsspezifisch unbestimmt.

Beispiel KPI‑Tabelle

KPI

Definition

Datenquelle (SoR)

Frequenz

Ziel

CO₂ je Warengruppe/Vertrag

CO₂ Fußabdruck pro Zeitraum und Kategorie (Methodik unbestimmt)

Contracting/ERP + Lieferantenreports

monatlich/quarterly

unbestimmt

Anteil nachhaltiger Lieferanten

Anteil Lieferanten mit erfüllten Mindestkriterien (z. B. ISO 14001/EMAS o.ä.)

Lieferantenakte im DMS/MDM

quarterly

unbestimmt

Anteil EU Ecolabel Produkte

Anteil zertifizierter Produkte in Katalog/Bestellungen

P2P/Katalog

monatlich

unbestimmt

LCC Quote

Anteil Vergaben mit LCC/TCO Bewertung

Vergabe-/Einkaufssystem

quarterly

unbestimmt

Abfall-/Verpackungsreduktion

Reduktion ggü. Baseline

Lieferantenreport + Entsorgerdaten

quarterly

unbestimmt

DQ Pflichtfelder

Anteil Datensätze ohne Pflichtfeldverletzung

MDM/ERP

monatlich

unbestimmt

DQ Nachweisquote

Anteil Positionen mit gültigem Zertifikat/Beleg

DMS/Contracting

monthly

unbestimmt

Sofortmaßnahmen (erste 30–60 Tage)

  • Einkaufsrichtlinie/Handbuch um Nachhaltigkeitsregeln ergänzen (Kriterien, Nachweise, Freigaben).

  • Zwei Warengruppen priorisieren (Hot Spots) und Baseline erstellen (Spend + Risiko + CO₂ Annahmen).

  • Präqualifizierungsbogen (Selbstauskunft) für Lieferanten etablieren und Entwicklungslogik festlegen.

Pilot‑Checkliste (Rollout‑bereit)

  • [ ] Pilot Warengruppe definiert, Baseline dokumentiert (unbestimmt).

  • [ ] Kriterienkatalog Muss/Soll verabschiedet (inkl. akzeptierter Nachweise).

  • [ ] LCC/TCO Rechenlogik dokumentiert

  • [ ] Due Diligence Fragebogen + Bewertungslogik produktiv.

  • [ ] Vertragsklauseln (Green Clauses) in Musterdokumenten hinterlegt.

  • [ ] Datenablage & SoR festgelegt (ERP/DMS/Contracting, ggf. CAFM Bezug).

  • [ ] KPI Dashboard v1 (inkl. DQ KPIs) verfügbar.

  • [ ] Review Rhythmus (monatlich/Quarterly) terminiert; Verantwortlichkeiten (RACI) unterschrieben.

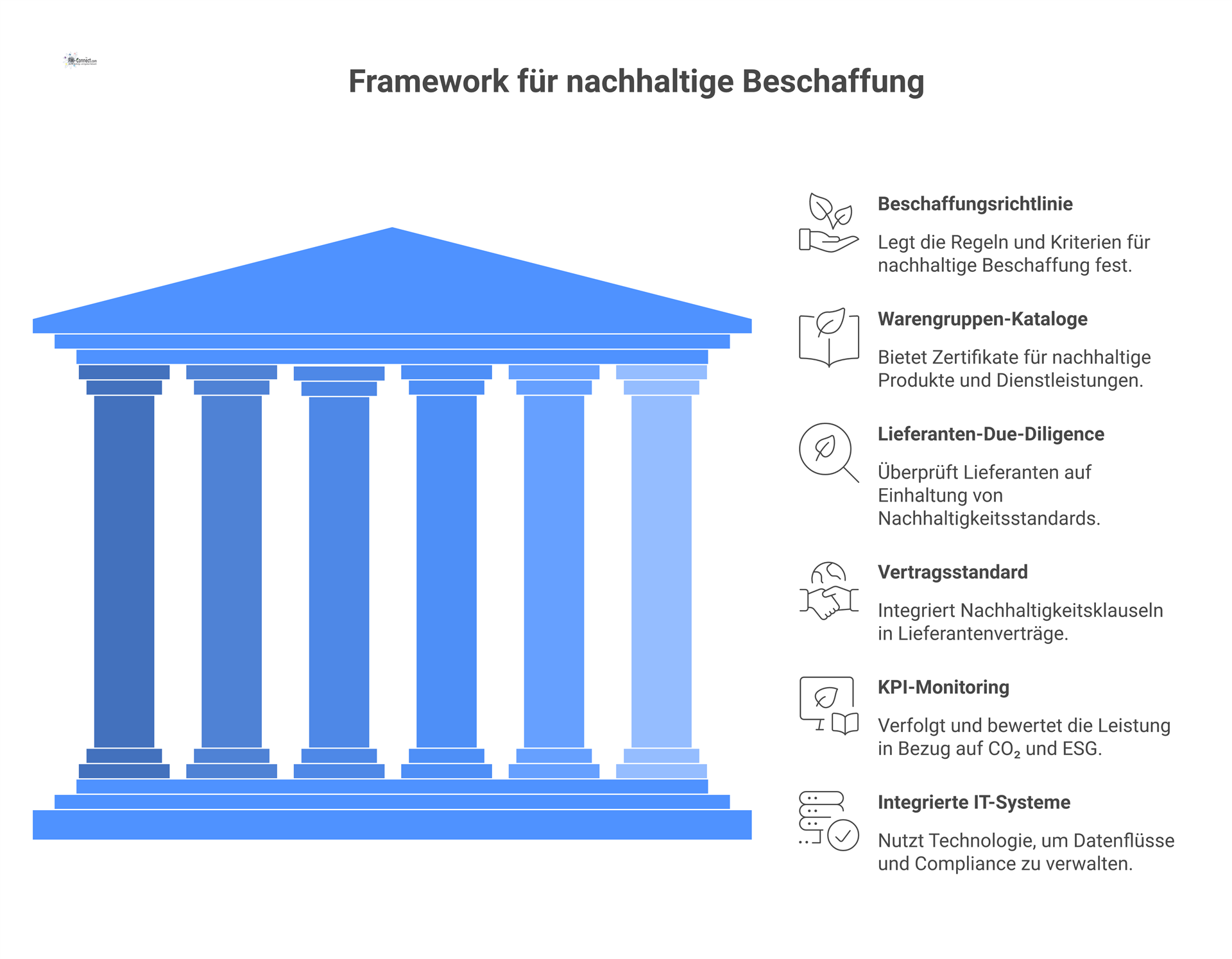

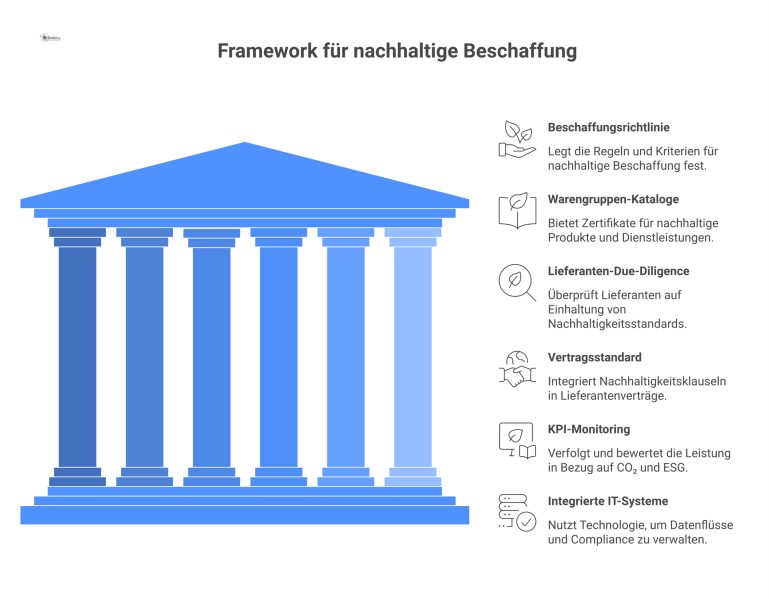

    • Diagramm eines Frameworks für nachhaltige Beschaffung, das sechs verbundene Hauptkomponenten von der Richtlinie bis zum KPI-Monitoring zeigt.

Nach Einführung sind typischerweise vorhanden:

  • Nachhaltige Beschaffungsrichtlinie (verbindlich), inkl. Compliance Regeln, Angebots-/Schwellenlogik, Dokumentationspflichten und Nachhaltigkeitskriterien.

  • Warengruppenbezogene Kriterienkataloge (Muss/Soll) inkl. akzeptierter Zertifikate und Nachweise (z. B. ISO 14001/EMAS, EU Ecolabel je Produktgruppe).

  • Lieferanten Due Diligence System (Selbstauskünfte, Präqualifizierung, Audit-/Entwicklungspläne).

  • Vertragsstandard „Green Clauses“ (Reporting, Verbesserungsziele, Audit Rights, Datenhoheit, Exit).

  • KPI Monitoring (CO₂/ESG KPIs sowie Data Quality KPIs) und Governance Rhythmus.

  • Systemintegration: Einkauf/ERP/DMS/CAFM sauber gekoppelt; Schnittstellenbetrieb mit dokumentierten Datenflüssen.

  • Förderfähigkeitsroutine bei Investitionsbeschaffung (BEG Relevanzcheck in frühen Phasen).

Vorteile der Methode

  • Weniger Risiko, mehr Rechts- und Nachweissicherheit durch systematische Lieferketten- und Lieferantenprüfungen (LkSG/CSDDD Anschlussfähigkeit) und dokumentierte Prozesse.

  • Bessere Wirtschaftlichkeit durch LCC/TCO Entscheidungen (Investitionsmehrkosten vs. Betriebs /Entsorgungskosten) und weniger „billig gekauft, teuer betrieben“.

  • Messbare CO₂-/ESG Wirkung: Nachhaltigkeitsziele werden in operative Beschaffung übersetzt (Warengruppen, Verträge, Lieferantensteuerung).

  • Stärkerer Markthebel: Durch Kriterien und Rahmenverträge stimulieren Sie nachhaltige Angebote und Lieferantenentwicklung.

Grenzen der Methode

  • Datenverfügbarkeit und Vergleichbarkeit: CO₂ Footprints, Nachweise und Zertifikate liegen oft nicht in standardisiertem Format vor (unbestimmt). Ohne Data Governance bleibt das System instabil.

  • Marktabdeckung: In einzelnen Warengruppen können strenge Muss Kriterien den Wettbewerb stark verengen; dann ist die Balance aus Mindestanforderungen, Gewichtung und Entwicklungsprogrammen entscheidend.

  • Greenwashing Risiko: Labels/Claims müssen geprüft und nachverfolgbar dokumentiert werden (Audit Trail, Aktualität), sonst steigt Compliance Risiko.

  • Komplexität bei öffentlichen Vergaben: GPP/LCC ist möglich und sinnvoll, erhöht aber Dokumentations- und Bewertungsaufwand.

Typische Einsatzbereiche

  • Reinigungsservices und -mittel (Kriterien/Label Ansatz, Abfall/Verpackung, Chemie-Substitution).

  • MRO/Ersatzteile und technische Dienstleistungen (LCC Fokus, Lieferantenentwicklung, Energieeffizienz).

  • Abfall-/Entsorgungsleistungen (Kreislaufwirtschaft, Reporting, Audit Trail).

  • Bau-/Sanierungsnahe Beschaffungen im Betrieb (Material-/Nachweisführung, Förderfähigkeit prüfen).

  • Öffentliche Auftraggeber: Green Public Procurement inkl. LCC Bewertung.

Anhang Verweise

  • Nachhaltige Beschaffung (ISO 20400 Bezug, Bedarfsanalyse, Lieferantenprüfung, LCC, Reporting/KPIs, kontinuierliche Verbesserung).

  • Einkaufsrichtlinie für nachhaltige Beschaffung (Compliance, Bestell-/Dokumentationspflichten, Vertragstypen, Angebotsanzahl/Schwellenlogik).

  • Lieferantenentwicklung (Audits, Nachhaltigkeits-/Compliance Checks, Optimierungsprojekte).

Für nachhaltige Beschaffung im FM haben sich folgende Tool‑Kategorien bewährt, jeweils mit klarer SoR‑Zuordnung:

  • ERP/Finanzen als SoR für Budgets, Bestellungen/Rechnungen, Kostenstellen – Grundlage für Spend und LCC/TCO Analysen (unbestimmt: konkretes ERP).

  • Contract Lifecycle Management (CLM) / DMS als SoR für Verträge, Zertifikate, Prüf- und Reportingnachweise; für BIM-/Dokumentenprozesse ist DIN SPEC 91391 1 ein brauchbarer Anforderungskatalog an CDE/Datenumgebungen.

  • eSourcing/eVergabe für Ausschreibungen (Kriterienkataloge, Vergleichbarkeit, Q&A Protokolle) – besonders wichtig bei öffentlichen Auftraggebern (GPP/LCC).

  • Supplier Risk & Due Diligence Tooling (Fragebögen, Risk Scoring, Audit Trail, CAPA Tracking) – Ausrichtung auf LkSG/CSDDD Fähigkeit.
