Änderungsmanagement steuern

Facility Management: Methoden » Kaufmännisches FM » Vertragsmanagement & Vereinbarungen » Änderungsmanagement steuern

Änderungsmanagement im Vertragsmanagement zur strukturierten Steuerung von Anpassungen

Änderungsmanagement im Facility Management steuern

Änderungsmanagement (Change Management) im Facility Management (FM) ist der kontrollierte Prozess, um Änderungen an Services, Verträgen, Daten, Systemen, Schnittstellen und Betriebsabläufen planbar, risikobewusst und nachweisbar umzusetzen. Ziel ist, Betriebsstabilität (SLA/KPI), Compliance, Datenqualität und Integrationsfähigkeit trotz Veränderung zu sichern.

FM‑Connect positioniert Change‑Management‑Begleitung als zentrale Disziplin: ein partizipativer Prozess, der Kommunikation, Einbindung, Wirkungsmessung und kontinuierliche Anpassung umfasst.

Vertragsänderungen systematisch koordinieren

Ziel der Methode

  • Stabilität im Betrieb: Änderungen sollen SLAs, Betriebsfähigkeit und Nutzererlebnis nicht unkontrolliert verschlechtern.

  • Risikobasierte Entscheidungen: Kosten, Risiken, Compliance, Abhängigkeiten (CAFM/ERP/IoT) sind transparent.

  • Nachweisbare Umsetzung: Änderungen sind dokumentiert, getestet, abgenommen und auditfähig (Audit Trail).

  • Datenqualität und SoR‑Konformität: führende Systeme (SoR) und Pflegeprozesse bleiben konsistent.

  • Geschwindigkeit mit Kontrolle: Standard‑Changes zügig, Notfall‑Changes abgesichert, große Changes als Projekte gesteuert.

  • Kontinuierliche Verbesserung: Change‑KPIs (Lead Time, Success Rate, Reopen Rate) werden genutzt, um das System zu verbessern.

Strategischer Anschluss:

ISO 41014 stellt Strategie‑ und Steuerungslogik inkl. Monitoring/Review und Daten-/Stakeholderorientierung bereit; ISO 41001 liefert Managementsystemprinzipien für systematische Umsetzung und Verbesserung.

Änderungsmanagement im FM beschreibt die strukturierte Steuerung von Änderungen an:

  • Leistungen/Service Levels (z. B. Reaktionszeiten, Servicekatalog),

  • Verträgen (SLA Änderungen, Preise, Indexlogik, Reportingpflichten),

  • Daten (Stammdaten, Klassifikationen, Pflichtfelder),

  • Systemen und Schnittstellen (CAFM/IWMS, Service Desk, ERP, DMS, iPaaS, IoT/GLT),

  • Betriebsprozessen (Ticketprozesse, Wartungsplanung, Betreiberpflichten).

FM‑Connect.com betont, dass Change Management im FM partizipativ, kommunikativ und kontinuierlich evaluiert sein muss, um Konflikte zu reduzieren und Akzeptanz aufzubauen.

Die Methode eignet sich für Betreiber, CREM, FM‑Dienstleister und öffentliche Auftraggeber, insbesondere wenn:

  • CAFM/IWMS/Service Desk eingeführt oder weiterentwickelt wird.

  • zahlreiche Schnittstellen existieren und Releases/Updates Integrationen beeinflussen.

  • Datenbasis und Datenqualität zentraler Erfolgsfaktor sind.

Häufige Ausgangslagen:

  • Änderungen erfolgen „nebenbei“ (E Mail/Telefon), ohne Impact Analyse und ohne testbare Abnahmekriterien.

  • Wiederkehrende Fehler nach Releases („Regressionen“) brechen Prozesse/Schnittstellen.

  • SLAs/KPIs verschlechtern sich, ohne dass Ursache/Change nachvollziehbar ist.

  • Datenqualität sinkt, weil neue Felder/Objekte ohne Stewardship ausgerollt werden.

  • Notfälle eskalieren zu Emergency Changes ohne saubere Nachdokumentation.

  • Mitbestimmung/Datenschutz (z. B. neue Logging Tiefe, Nutzertracking) wird zu spät adressiert. FM Connect betont frühe Mitbestimmungsintegration bei CAFM nahem Einsatz.

Voraussetzungen

  • Change‑Governance: Change Board/CAB, RACI und klare Eskalationswege (wer entscheidet was).

  • Zielbild SoR und Datenpflege: SoR‑Matrix für zentrale Objekte (Budgets/ERP, Objekte/CAFM, Dokumente/DMS etc. – unbestimmt je Landschaft

  • Schnittstellenbetrieb & Monitoring: Integrationskonzept und Betriebsdokumentation.

  • Test‑ und Abnahmekapazität: Testdaten, Testumgebungen, Regressionstests (Schnittstellen, Reports, SLA‑Messung).

  • Kommunikations- und Schulungsrahmen: FM‑Connect betont Change als kommunikativen, partizipativen Prozess.

  • Compliance‑Rahmen: Datenschutz/AVV (wenn Auftragsverarbeitung), Mitbestimmung (§ 87 BetrVG) falls einschlägig.

    • Eine professionelle Mind-Map zum Thema 'Benötigte Daten' mit sieben Hauptästen wie Change-Requests, Service-Daten und Systemlandkarte.

Benötigte Daten

  • Change‑Requests (Ticket/Workflow) inkl. Kontext, Owner, Kategorie

  • Service‑ und SLA‑Daten: Servicekatalog, KPI‑Definitionen, Zielwerte

  • System-/Schnittstellenlandkarte: CAFM, ERP, DMS, ITSM, iPaaS, IoT/GLT; Abhängigkeiten; Monitoring‑Daten (Fehlerquoten, Latenz)

  • Datenmodell & Datenqualitätsregeln: Pflichtfelder, Validierungsregeln, Data Owner/Steward, Dublettenlogik

  • Vertrags-/CLM‑Daten: SLA‑Anhänge, Change‑Klauseln, Preismechanik

  • Testfälle/Testdaten: Regressionstestkatalog, PoC‑/Pilot‑Daten

  • Risiko-/Compliance‑Informationen: Datenschutz, Security, Mitbestimmung, Audit‑Anforderungen

    • Netzwerkdiagramm der Change Management Rollen mit dem Change Advisory Board im Zentrum und Satelliten-Rollen wie IT, die Input liefern.

Organisatorische Rollen

  • Change Manager / Change Lead (R): Prozessverantwortung, CAB‑Moderation, Qualität der Impact‑Analysen

  • Change Advisory Board (CAB) / Change Board (A): Entscheidungsorgan; Mitglieder typ. FM, IT, Einkauf, Controlling, ggf. Datenschutz/ISMS

  • Service Owner / SLA‑Owner (A/R): beurteilt Service-/SLA‑Impact und Zielkonflikte

  • Contract Owner/Contract Manager (R/C): prüft Vertragswirkung (SLA‑Änderung, Nachträge, Audit‑Rights)

  • IT/Integration Owner (R): technische Auswirkungen (CAFM/ERP/iPaaS), Release‑Planung, Monitoring (GEFMA 410)

  • Data Owner / Data Steward / Custodian: Datenqualität, SoR‑Konformität, Pflegeprozesse

  • FM‑Operator/Objektteam (R): operative Umsetzung, Abnahme in der Praxis

  • Controlling (C): Kosten-/Budgetimpact, Business Case/TCO‑Bezug

  • Datenschutz/Compliance/Betriebsrat (C): bei personenbezogenen Daten/Überwachungsbezug (Mitbestimmung)

Change‑Klassifikation

Change Typ

Zweck

Approval Pfad

Typischer „SLA“/Zielzeit

Standard

vordefiniert, geringes Risiko, wiederkehrend

Vorab genehmigt (Policy), ggf. Change Manager

kurz (z. B. Tage) unbestimmt

Normal

geplanter Change mit Impact Analyse

CAB Entscheid

Wochen unbestimmt

Emergency

akuter Incident/Notfall, schnelle Wiederherstellung

verkürztes CAB/Eskalation

Stunden/Tage unbestimmt

Project

großer Change (System/Prozess/Portfolio), mehrere Releases

Projekt-Governance + CAB Gate

Monate unbestimmt

Impact‑Analyse (Tabelle: Felder, SoR, Pflicht?)

Feld

Beschreibung

SoR

Pflicht?

Change ID

eindeutige Kennung

ITSM/Workflow

ja

Change Typ

Standard/Normal/Emergency/Project

ITSM

ja

Betroffene Services

Servicekatalog IDs, SLA Bezug

Servicekatalog/CLM

ja

Betroffene Systeme

CAFM/ERP/DMS/iPaaS/IoT

Architekturregister

ja

Datenobjekte/SoR

welche Datenbereiche, wer ist führend

Data Governance Register

ja

Kostenimpact

einmalig/laufend, Budgetstelle

ERP/Controlling

ja

Risikoimpact

SLA Risiko, Compliance, Security

Risk Register

ja

Compliance/DSGVO

AVV/TOM, Logging, Betroffene

Compliance/DPO

wenn relevant

Testplan

Testfälle, Regression, Abnahmekriterien

Testkatalog

ja

Rolloutplan

Welle, Termin, Kommunikation

Change Plan

ja

Backoutplan

Rückfallstrategie, RTO/RPO unbestimmt

Change Plan

ja

Abnahme

wer nimmt ab, wann

RACI

ja

Schritt‑für‑Schritt mit Zeit- und Deliverable‑Vorschlägen

Zeitrahmen sind Richtwerte; je Portfolio und Tooling unbestimmt.

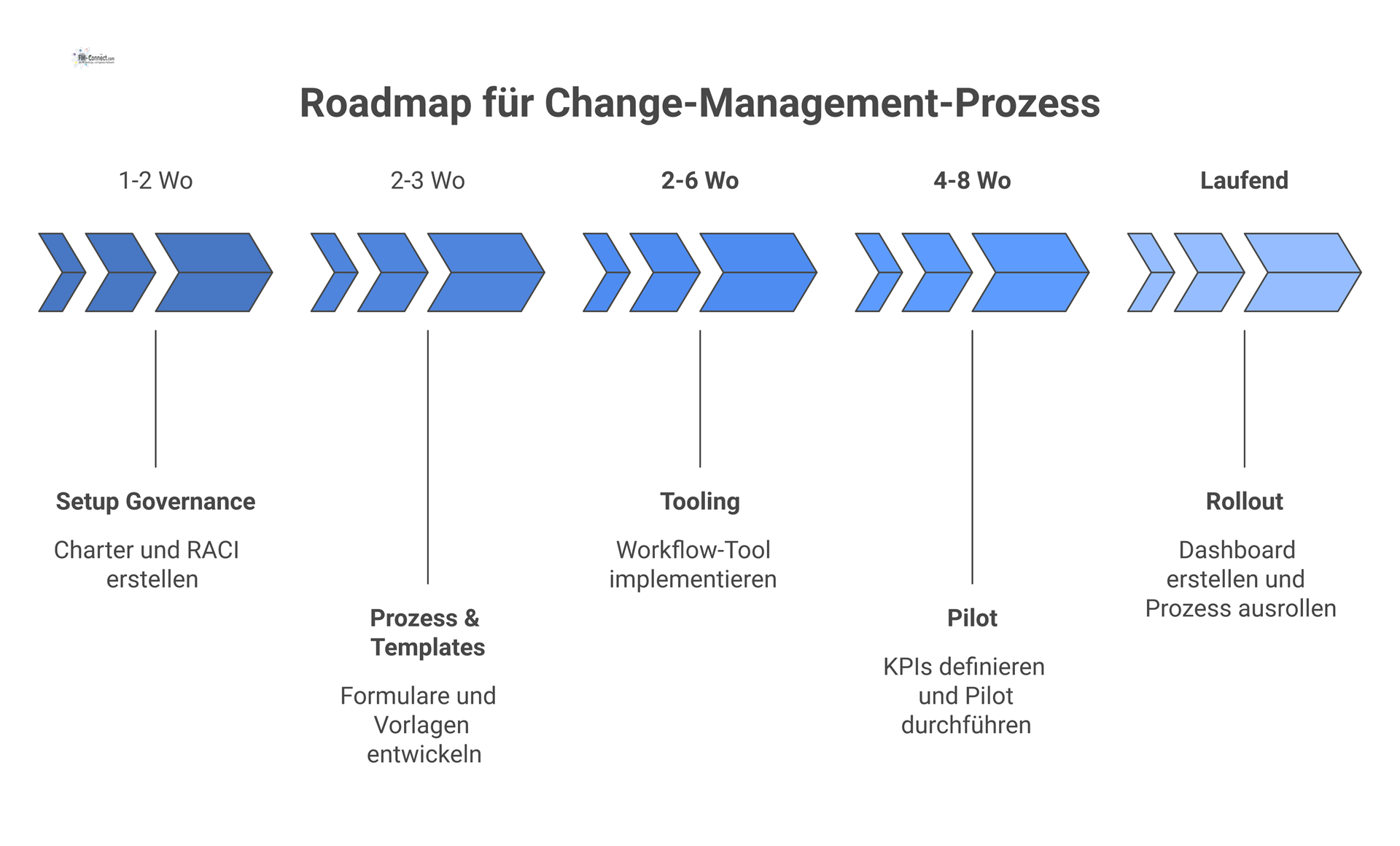

Phase 1 – Setup der Change‑Governance (1–2 Wochen) Deliverables:

  • CAB Charter (Mitglieder, Entscheidungsregeln, Meetingrhythmus)

  • Change Klassifikationsregeln und Eskalationspfade

  • RACI Matrix

Phase 2 – Prozess & Templates (2–3 Wochen) Deliverables:

  • Change Request Formular, Impact Matrix Template, CAB Agenda Template

  • Test Checklist und Abnahmeprotokoll

  • Kommunikations-/Schulungsbaukasten

Phase 3 – Tooling & Integrationslogik (2–6 Wochen) Deliverables:

  • Workflow in ITSM/CAFM oder Procurement Tool (je nach Change Scope) unbestimmt

  • Integration/Monitoring Regeln (iPaaS/API/ETL) für betroffene Datenflüsse

  • Data Quality Regeln und Pflegeprozesse

Phase 4 – Pilot (4–8 Wochen) Deliverables:

  • Pilot für 1–2 Servicefamilien oder 1 Systemrelease

  • KPI Monitoring der Change Prozessqualität (Lead Time, Success Rate, Reopen Rate)

  • Lessons Learned & Anpassungen

Phase 5 – Rollout & Regelbetrieb (laufend) Deliverables:

  • Rollout Wellenplan, Schulung, Regeltermine

  • Governance KPI Dashboard, Quartalsreview der Change Performance

Erwartete Ergebnisse

  • Etabliertes Change‑Operating‑Model

  • Standardisierte Change‑Artefakte

  • Reduzierte Emergency‑Changes, höhere Erfolgsquote von Changes

  • Nachweis- und auditfähige Dokumentation (Audit Trail), abgestimmt mit Contracts/CLM

  • Stabilere Integrationen und bessere Datenqualität (SoR/DQ‑Regeln)

  • Gesteuerte Kommunikation/Schulung und höhere Akzeptanz

Vorteile der Methode

  • Weniger Störungen durch kontrollierte Releases und belastbare Regressionstests

  • Schnellere Entscheidungsfindung durch CAB‑Routinen und klaren Eskalationspfad

  • Höhere Transparenz über Kosten, Nutzen und Risiken von Änderungen

  • Bessere Compliance (Datenschutz/Mitbestimmung) durch früh integrierte Checks

  • Lernfähigkeit: KPI‑Monitoring des Change‑Prozesses führt zu kontinuierlicher Verbesserung

Grenzen der Methode

  • Ohne Datenqualität und klare SoR‑Entscheidungen bleibt Impact‑Analyse unzuverlässig

  • Integrationskomplexität kann den Prozess dominieren

  • Je mehr Stakeholder, desto mehr Abstimmungsaufwand; Governance muss schlank bleiben (unbestimmt)

  • Notfall‑Changes bleiben unvermeidlich; entscheidend ist Nachdokumentation und Review

Typische Einsatzbereiche

  • CAFM/IWMS‑Releases und Modul‑Rollouts (inkl. Schnittstellenupdates)

  • Änderungen an Service Levels, Servicekatalogen und SLA‑Messregeln

  • Vertragsänderungen (Indexanpassung, Leistungsänderungen, Reportingpflichten)

  • Datenmodell‑Änderungen, Klassifikation, Pflichtfelder, Migrationswellen

  • IoT/GLT‑Anbindungen und Event‑Logik (Änderungen an Alarm-/Dispatch‑Workflows)

Verweise

Template‑Hinweise (Vorlagen)

  • Change‑Request‑Formular: Anlass, Typ, Servicebezug, Systeme, Risiko, Kosten, gewünschter Termin

  • Impact‑Matrix: Felder wie oben (SLA, Compliance, Datenobjekte, Schnittstellen)

  • CAB‑Agenda: Entscheidungsfälle, Risiko‑Summary, Ressourcen, Releasekalender, Emergencies

  • Test‑Checklist: Regression (Schnittstellen, Reports, KPIs), Abnahme, Backout‑Test

  • RACI‑Template: Change Manager, CAB, Service Owner, IT/Integration, Data Steward, Contract Owner, Operator
