Projektplanung per Gantt

Facility Management: Methoden » Strategisches FM » Lebenszyklus, Portfolio & Masterplanung » Projektplanung per Gantt

Monitoring und Weiterentwicklung von Prozessen zur kontinuierlichen Optimierung im Facility Management

Projektplanung per Gantt im Facility Management

Die Methode „Projektplanung per Gantt“ strukturiert FM‑Vorhaben als Termin‑ und Ablaufplan mit Vorgängen, Vorgangsfolgen, Sammelvorgängen und Meilensteinen – inklusive Abhängigkeiten, Ressourcenbezug und kritischem Pfad.

Projektplanung mit Gantt-Diagramm strukturieren

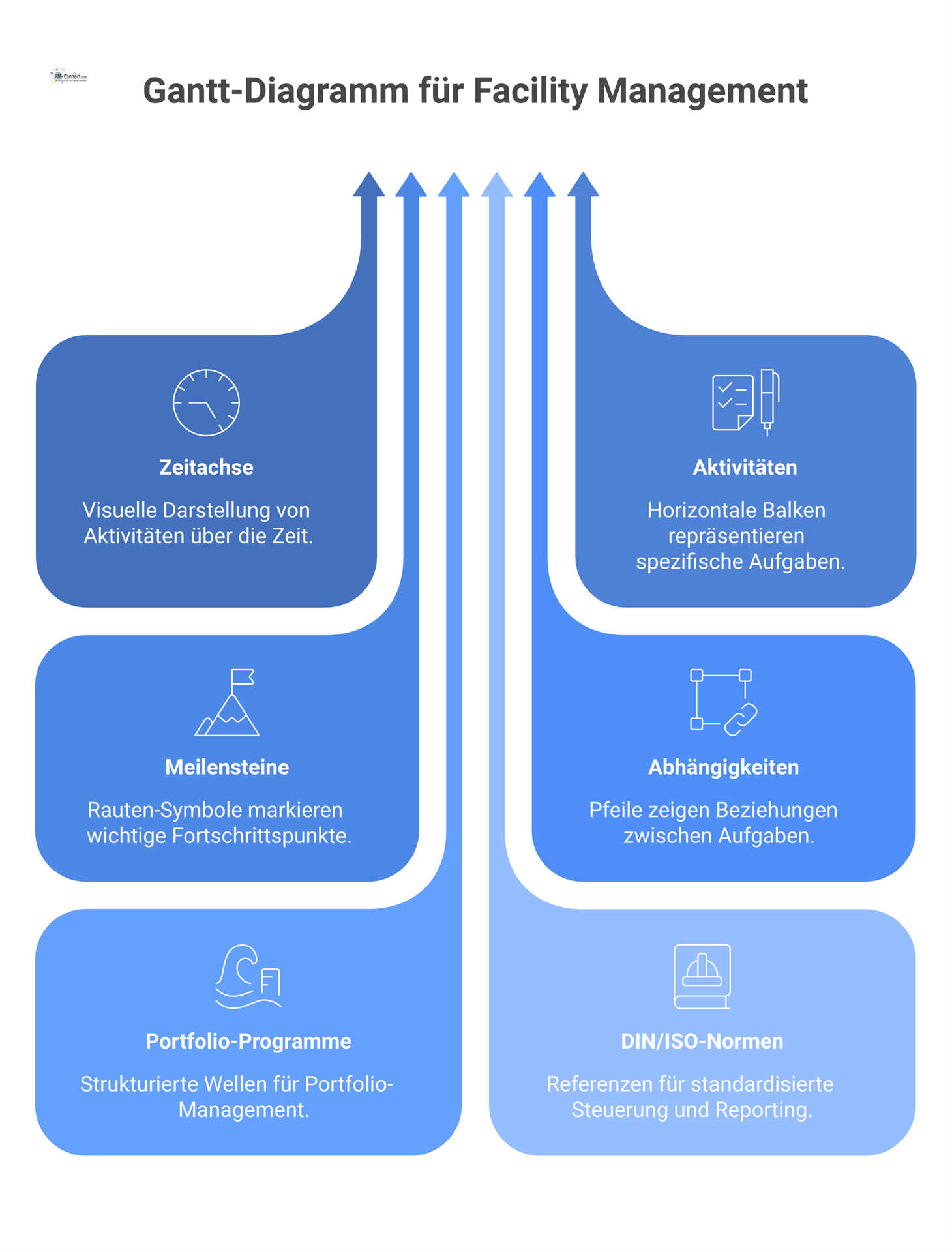

Einführung in die Methode

„Projektplanung per Gantt“ ist die strukturierte Erstellung und Pflege eines Termin‑ und Ablaufplans als Balkendiagramm über einem Zeitstrahl, in dem Vorgänge/Aktivitäten als horizontale Balken und Meilensteine als Symbole (z. B. Rauten) dargestellt und über Abhängigkeiten (Pfeile) verknüpft werden.

Im FM wird der Gantt‑Plan als „Mastersteuerungsartefakt“ genutzt, um Portfolio‑Programme (mehrere Standorte, Services, Verträge) in Wellen zu sequenzieren und in PDCA‑Reviews kontinuierlich zu steuern; die Vergleichbarkeit über Standorte/Services wird über die Taxonomie‑ und Standardisierungslogik der DIN EN 15221‑4 gesichert.

Ziel der Methode

Ziel ist ein entscheidungs- und steuerungsfähiger Projektterminplan, der (a) alle wesentlichen Arbeitspakete/Deliverables sichtbar macht, (b) Abhängigkeiten und Engpässe transparent macht, (c) Ressourcen- und Budgetrealität abbildet und (d) eine robuste Grundlage für Reporting (Statusberichte, Gate‑Entscheide) liefert.

Das unterstützt ISO‑41001‑konformes Management (wirksam/effizient; konsistent Anforderungen erfüllen) und ISO‑41014‑Alignment (Strategie, Szenarien/Risiken) sowie ISO‑41012‑Sourcing-/Agreement‑Fenster (Ausschreibung, Award, Mobilisierung).

Anwendungsbereich

Die Methode gilt für FM‑Projekte aller Art, insbesondere: Multi‑Site‑Rollouts (CAFM/IWMS, Standards, Providerwechsel), CAPEX-/Lifecycle‑Programme (RSL‑basierte Erneuerungswellen), Compliance‑Stabilisierung (Prüf-/Wartungsregime), Vertrags-/Sourcing‑Programme und integrierte Masterpläne.

Als projektmanagement‑generischer Rahmen kann DIN ISO 21502 herangezogen werden (Richtlinien für Projektmanagement; anwendbar auf jede Organisation/Projektart, unabhängig von Lebenszyklusmodell/Komplexität/Größe).

Ausgangssituation

Typisch sind gemischte Daten- und Vertragslagen (unvollständige CAFM‑Stammdaten, Budgetfenster im ERP, Betreiberpflichten-/HSE‑Findings, Providerlaufzeiten), dazu heterogene Standortbedingungen und parallele Programme. Ohne sauberen Termin‑ und Ablaufplan werden Abhängigkeiten und Kapazitätsgrenzen oft erst spät sichtbar.

Voraussetzungen

Voraussetzungen sind ein belastbarer Scope (inkl. WBS/PSP), definierte Deliverables, klare Verantwortlichkeiten sowie ein Ressourcen‑/Organisationsplan (Verfügbarkeit, Einsatz, Rollen).

Zusätzlich benötigt FM‑Gantt‑Planung standardisierte Begriffe/Strukturen für Services/Leistungsgrenzen, damit Standort‑ und Providerpläne vergleichbar und reportfähig werden (DIN EN 15221‑4).

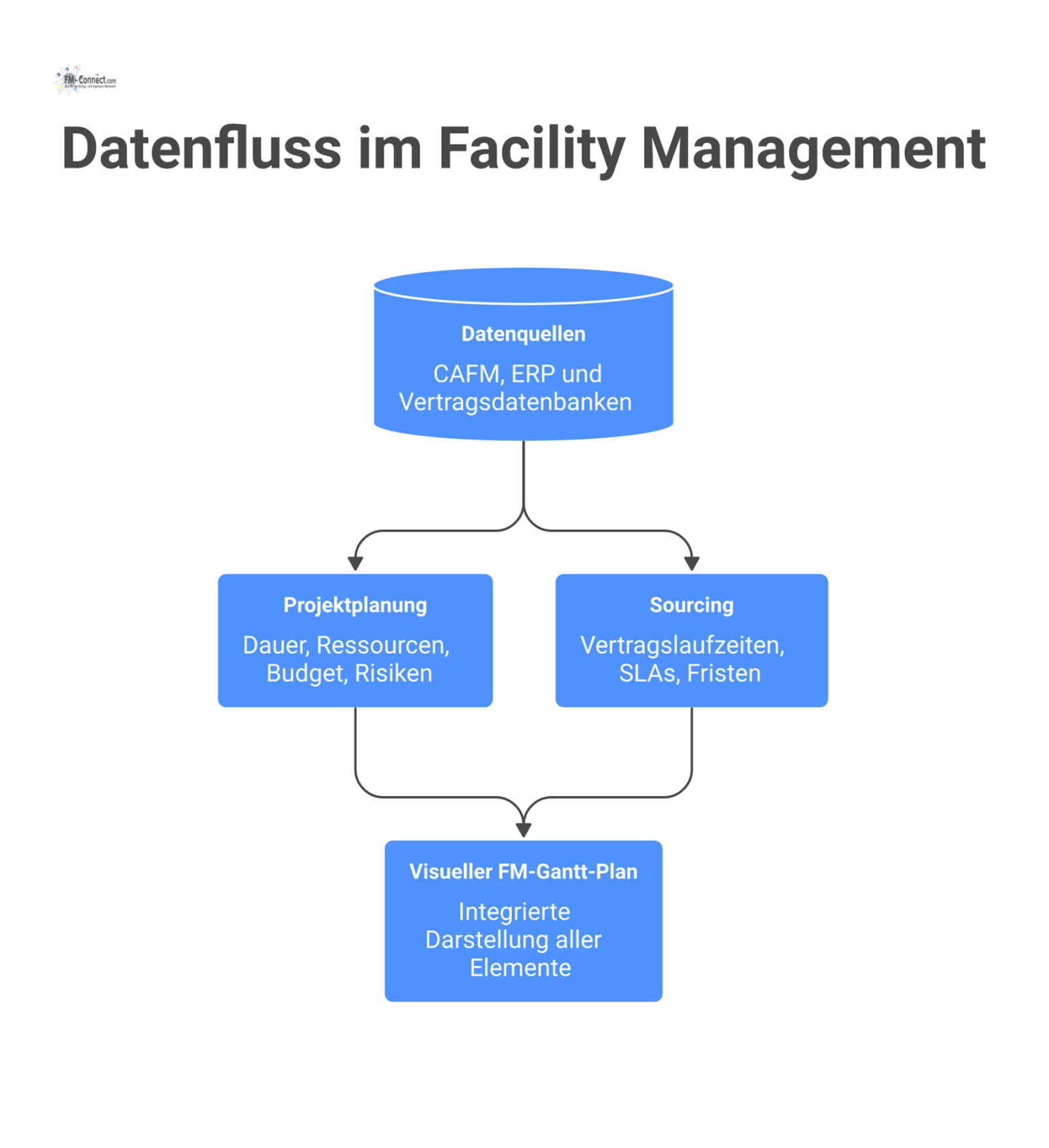

Benötigte Daten

Für FM‑Gantt‑Pläne sind Datenfelder je Arbeitspaket/Standort/Service erforderlich: Start/Ende, Dauer, Abhängigkeiten (FS/SS/FF/SF), Verantwortliche Rolle, Ressourcenbedarf (PT/FTE), Budgetannahmen (OPEX/CAPEX), Risiken, Abnahmekriterien, sowie „Readiness‑Gates“ (z. B. Datenqualität, Schulungsstand, HSE‑Freigaben).

Die Herleitung „Dauer/Termine aus Aufwand und Kapazität“ ist explizit beschrieben; ebenso die Notwendigkeit, die Planung vor Entscheidungspunkten zu aktualisieren.

In FM‑Sourcing‑Kontexten (ISO 41012) kommen zwingend Vertragsdaten hinzu: Laufzeiten, Kündigungsfristen, Mobilisierungsfenster, Leistungsgrenzen/SLA‑Definitionen, Übergabepunkte.

Typische Datenquellen (FM‑Praxis):

CAFM/IWMS/CMMS (Assets, Tickets, Wartung/Backlog), ERP/Controlling (Budget, OPEX/CAPEX), BMS/GLT (Betriebsdaten/Energie, Alarmhäufigkeit), HSE/Compliance (Auditfindings/Prüfstatus), Vertragsdatenbank/Einkauf (SLA, Laufzeiten, Pönalen) sowie Nutzerbefragungen/Servicefeedback. Die Einbindung von FM‑Informationssystemen und internen/externalen Optionen wird in ISO 41012 explizit als Geltungsbereich adressiert.

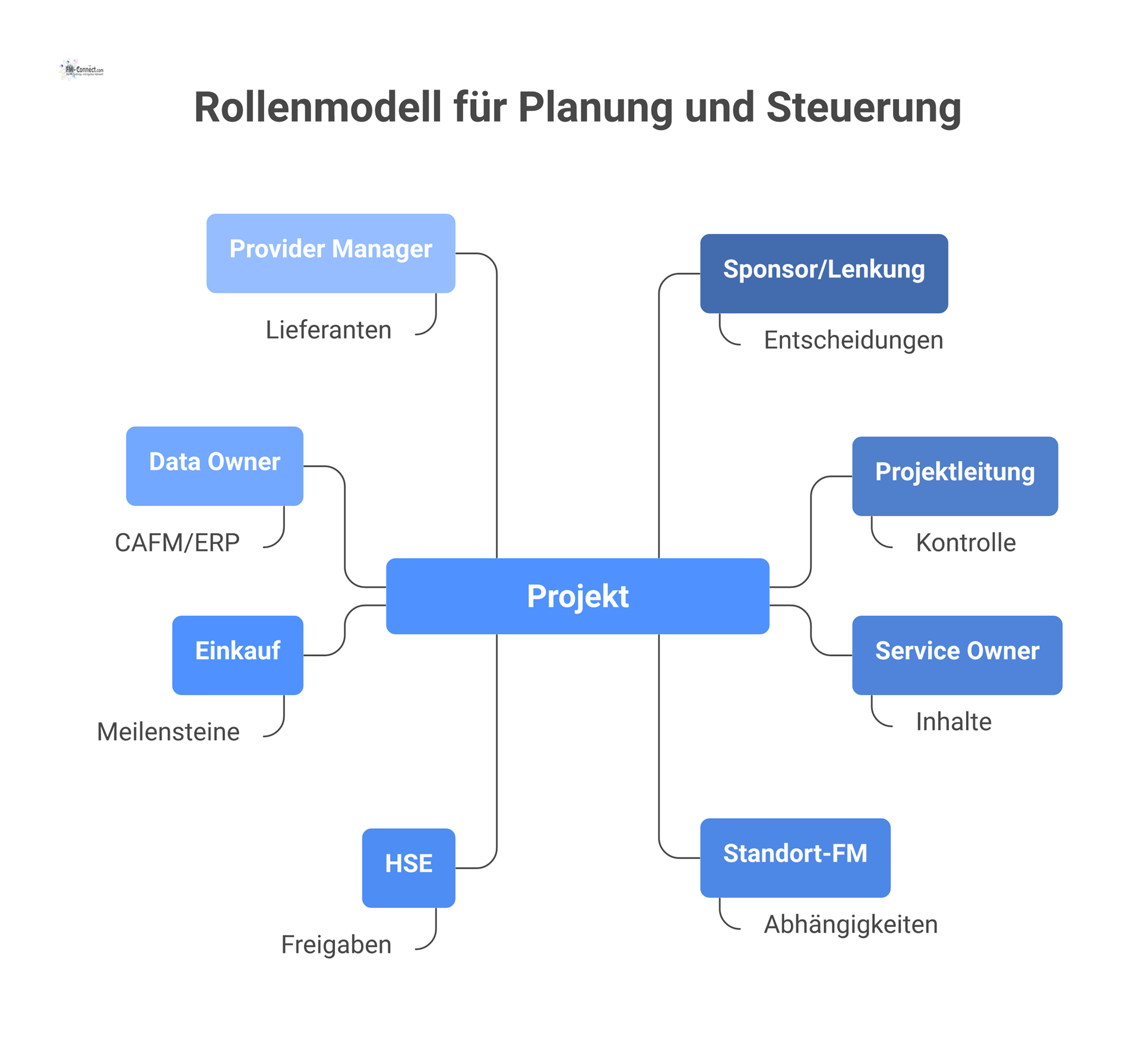

organisatorische Rollen

Ein bewährtes Rollenmodell für FM‑Gantt‑Planung umfasst: Sponsor/Lenkung (Entscheidungspunkte), Projektleitung/PMO (Baseline, Kontrolle), Service Owner (Inhalte), Standort‑FM (lokale Abhängigkeiten), HSE/Compliance (Gate‑Freigaben), Einkauf/Contract Owner (Agreement‑Meilensteine), Data Owner (CAFM/ERP), Provider Manager (Lieferantensteuerung).

Das V‑Modell XT Bund zeigt diese Logik als „Planung und Steuerung“ mit Projektplan, Aufgabenliste, Projektstatusbericht und Lenkungsausschuss‑Entscheidungspunkten.

Eine praxistaugliche Vorgehensweise orientiert sich an zwei Ebenen:

Erstens Strukturebene (PSP/WBS, Produktstruktur) – zweitens Zeit-/Ablaufebene (Gantt als Termin‑ und Ablaufplan). Das V‑Modell beschreibt den Projektstrukturplan als vollständige, hierarchische, überlappungsfreie Gliederung (100%-Regel) und weist ausdrücklich darauf hin, dass der PSP keine zeitlichen/logischen Abhängigkeiten enthält – genau diese werden mit Termin‑ und Ablaufplan/Gantt abgebildet.

Arbeitspakete, Deliverables und Meilensteine

Die Tabelle ist als FM‑Connect‑Starttemplate formuliert. Dauern sind Annahmen (typischer Richtwert) und werden nach Komplexität, Vertragslage und Datenqualität kalibriert.

Code

Arbeitspaket / Deliverable

Beschreibung (FM Kontext)

Dauer (Richtwert)

Abhängigkeiten

Verantwortlichkeit

AP1

Projektauftrag & Zielbild

Auftrag, Ziele, Scope Grenzen, Erfolgskriterien, Stakeholderliste

1–2 Wo.

Sponsor + Projektleitung

AP2

PSP/WBS + Deliverable Katalog

Struktur nach 100%-Regel, Deliverables je Wave/Standort/Service

1–2 Wo.

AP1 FS

PMO

AP3

Leistungsgrenzen & Taxonomie

Service-/Facility Produkte, Leistungsgrenzen, Begriffsstandard (DIN EN 15221 4 Anschluss)

2–4 Wo.

AP1 SS

Service Owner

AP4

Daten- & DQ Profil

Dateninventur CAFM/ERP/HSE; DQ Label; Gap Backlog

2–6 Wo.

AP2 FS

Data Owner + BI

AP5

Agreement-/Sourcing Plan

Ausschreibungs-/Award Fenster, Mobilisierung, Transitionplan (ISO 41012)

3–8 Wo.

AP3 FS

Einkauf/Contract Owner

AP6

Ressourcen-/Organisationsplan

Aufwandsplan, Verfügbarkeiten, Einsatzplan; Rollen/RACI

1–3 Wo.

AP2 FS

PMO + Line Manager

MS1

Gate: Plan Baseline

Plan freigegeben (Scope, PSP, Abhängigkeiten, Ressourcen, Risiken)

0

AP2–AP6 FF

Lenkung

AP7

Pilot Design

Testfälle, Abnahme-/Sicherheitskriterien, Trainingsplan, Cutover Runbook

2–4 Wo.

MS1 FS

Pilot Lead + QA

MS2

Gate: Pilot Go

Readiness erfüllt (DQ, Schulung, HSE Freigaben, Provider mobilisiert)

0

AP7 FF

Lenkung + HSE

AP8

Pilot Umsetzung

1–2 Standorte/Objekte/Services; Hypercare; KPI Baseline

4–12 Wo.

MS2 FS

Umsetzungsteam + Provider

MS3

Gate: Rollout Freigabe

Lessons learned integriert; Standardpaket stabil; Kapazität gesichert

0

AP8 FF

Lenkung

AP9

Rollout Welle 1

Cluster A: Rollout je Standort inkl. Übergabe

2–6 Mon.

MS3 FS

Rollout Lead

AP10

Rollout Welle 2

Cluster B: um Lernkurve optimierte Rollout Welle

2–6 Mon.

AP9 SS (+Lag)

Rollout Lead

AP11

Betrieb & PDCA KVP

KPI Reviews, Vertrags /SLA Feintuning, Datenqualität schließen, Übergabe

3–12 Mon.

AP9 SS

Service Owner

MS4

Gate: Projektabschluss

Abnahme, KPI Stabilität, Entscheid für Regelbetrieb/Weiterentwicklung

0

AP11 FF

Sponsor

Begründungsanker:

Termin‑ und Ablaufplan als Gantt mit Abhängigkeiten, Meilensteinen und kritischem Pfad inkl. Ressourcenbezug ist im V‑Modell explizit beschrieben; ebenso Ressourcen‑/Organisationsplan (Aufwand, Verfügbarkeit, Einsatz) als notwendige Ergänzung.

Abhängigkeiten und kritischer Pfad

Gantt‑Pläne sind in der Praxis besonders stark, wenn sie Vorgänge nicht nur „nebeneinander“ darstellen, sondern durch Abhängigkeiten verknüpfen (Anordnungsbeziehungen). Der sächsische Verwaltungsleitfaden beschreibt dies explizit (Vorgänge als Balken; Verknüpfung durch Pfeile; Meilensteine als Symbole).

Für die kritische Steuerung gilt: Aus dem Termin‑ und Ablaufplan lässt sich der kritische Pfad ableiten; Verzögerungen kritischer Vorgänge wirken direkt auf den Projektendtermin.

Kritischer Pfad und Pufferlogik (robustes FM‑Vorgehen):

Der Leitfaden zu Netzplänen definiert Basiselemente wie früheste/späteste Anfangs- und Endzeitpunkte sowie Gesamtpuffer (GP) und freien Puffer (FP) und beschreibt Pufferzeiten als zeitliche Spielräume/Reserven (Verschiebung/Dehnung), während der kritische Pfad als längste Kette ohne Puffer dargestellt wird.

Praktische Ableitung für FM‑Gantt‑Pläne (Template‑Regeln):

  • Gesamtpuffer (GP) je Vorgang aus CPM Rückwärts-/Vorwärtsterminierung (z. B. GP = SAZ – FAZ oder SEZ – FEZ).

  • kritisch, wenn GP = 0 (keine Verschiebung ohne Endtermin Verschiebung).

  • Pufferstrategie:

  • Vorgangspuffer via GP nutzen (nicht „unsichtbar“ verzehren).

  • Zusätzlich Meilensteinpuffer vor Gate Meilensteinen (MS2/MS3/MS4) als explizite Reserve führen (damit Governance eine harte Sicht auf „Reserveverbrauch“ bekommt – PDCA Passung).

  • Wenn Abhängigkeiten unklar sind: Netzplanableitung als „Logikcheck“, weil Netzpläne die Basis für laufende Projektkontrolle/Terminüberwachung bilden und kritischen Pfad sowie Ressourcenengpässe identifizierbar machen.

Ressourcenplanung, Kapazität, Ressourcenhistogramm

Das V‑Modell beschreibt, dass Dauer und Termine der Vorgänge aus geschätztem Aufwand und Kapazität verfügbarer Ressourcen resultieren; außerdem definiert es Ressourcen‑/Organisationsplan (Aufwandsplan, Mitarbeiterverfügbarkeitsplan, Mitarbeitereinsatzplan).

Für FM‑Programme bedeutet das: Gantt ohne Ressourcen ist nur „Wunschplanung“. Die Mindestdisziplin ist daher (a) Ressourcenbedarf pro Arbeitspaket (PT/FTE/Schlüsselrollen), (b) Verfügbarkeit (Standort‑FM, HSE, Einkauf, Provider), (c) Engpassrollen (z. B. QS/Abnahme, Datenmigration, Betreiberpflichten‑Prüfer) und (d) Kapazitätsgates (Rollout‑Welle startet nur bei verfügbarer Schlüsselkapazität).

Bewertungsmetriken und Skalen

Für FM‑Portfolio‑Programme ist es üblich, nicht nur Vorgänge zu planen, sondern auch Rollout‑/Maßnahmenpakete zu priorisieren (Welche Welle zuerst? Welche Standorte zuerst?). DIN EN 15221‑4 begründet Standardisierung und Klassifikation u. a. als Basis für Datenmanagement und Benchmarking; daraus folgt methodisch eine standardisierte Bewertungslogik.

Erwartete Ergebnisse

Erwartete Ergebnisse sind: (1) ein terminierter Umsetzungsplan (Gantt) mit Meilensteinen, Abhängigkeiten, kritischem Pfad und Puffern; (2) ein Ressourcen‑/Organisationsplan (Aufwand, Verfügbarkeit, Einsatz); (3) ein Gate‑/Reporting‑Set (Statusberichte, Entscheidungen); (4) ein priorisiertes Maßnahmen‑/Standort‑Backlog (Score‑basiert) sowie (5) eine PDCA‑fähige Steuerungsroutine.

Vorteile der Methode

Gantt‑Planung liefert eine intuitive Visualisierung von Zeitabläufen, Meilensteinen und Abhängigkeiten (auch in staatlichen Leitfäden empfohlen) und ist damit Stakeholder‑tauglich.

In Kombination mit Netzplanlogik (DIN 69900 / sächsischer Netzplanleitfaden) werden kritischer Pfad, Pufferzeiten und Ressourcenengpässe sichtbar – entscheidend für Multi‑Site‑FM‑Programme.

Durch DIN EN 15221‑4‑Taxonomie/Standardisierung wird der Plan portfoliofähig (vergleichbare Service-/Leistungsobjekte) und PDCA‑steuerbar.

Grenzen der Methode

Gantt‑Pläne können bei hoher Detailtiefe unübersichtlich werden; große Vorhaben benötigen meist Softwareunterstützung.

Ein Gantt‑Plan ist nur so gut wie seine Abhängigkeitslogik und Ressourcenrealität: Wenn Kapazitäten/Verfügbarkeiten nicht sauber modelliert sind, entsteht Scheinpräzision – das V‑Modell leitet Dauer/Termine explizit aus Aufwand und Ressourcen‑Kapazität ab, wodurch „Ressourcenblindheit“ methodisch ausgeschlossen werden sollte.

Typische Einsatzbereiche

  • CAFM/IWMS‑Einführung inkl. Datenmigration, Pilot, Rollout‑Wellen, Hypercare.

  • Re‑Sourcing/Providerwechsel: Ausschreibung, Award, Mobilisierung, Transition, SLA‑Baseline (ISO 41012).

  • Betreiberpflichten/Compliance‑Programme: Fristengetriebene Gates, Risiko‑Worst‑Case‑Steuerung (ISO 41001).

  • CAPEX-/Lifecycle‑Wellen (Masterplanung): Standortcluster‑Sequenzierung, Ressourcenengpässe, kritischer Pfad.

Tools

  • Projektplanung: MS Project, Primavera P6, Jira (Gantt‑Add‑ons), Smartsheet, Excel‑Gantt (für frühe Phasen). (Toolauswahl ist projektspezifisch; DIN 69900 weist darauf hin, dass Balkenpläne bei Einbeziehung von Abhängigkeiten als zeitmaßstäbliche Netzpläne betrachtet werden können – die Software muss daher Abhängigkeiten/Puffer/CPM unterstützen.)

  • Daten: CAFM/IWMS/CMMS, ERP/Controlling, BMS/GLT, HSE/Compliance, Vertragsmanagement (ISO 41012‑Kontext: Agreements, interne/externe Optionen, FM‑Informationssysteme).

  • Reporting: Statusbericht‑Template, Gate‑Checklisten, Risiko‑/Issue‑Log, Ressourcenplan, Baseline‑Freeze‑Protokoll; V‑Modell betont Statusberichte und Plan‑Updates vor Entscheidungspunkten.
